BÖLÜM 4 MALZEME İHTİYAÇLARININ PLANLAMASI(MİP)

4.1 ÜRÜN AĞAÇLARI

4.1.1 Ürün Ağacı Nedir ve Neleri İçerir?

Ürün ağacı(ÜA) basitçe tanımlamak gerekirse, bir ürünün imali için gereken parçaların bir listesidir. Bu parçalar hammadde, yarımamul ve doğrudan ürüne katılmayan ancak imali için gerekli bileşenlerden oluşur. ÜA’ında her bir seviyedeki bileşen, bir alt seviyedeki bileşene göre "baba", alt seviyedeki bileşen ise "oğul" bileşendir. Bu ilişkiye ÜA’ında "baba oğul ilişkisi" adı verilir. (Şekil 4.1)

Şekil 4.1. Ürün Ağaçlarında Baba-Oğul İlişkisi

Bir ÜA tek bir seviyeden oluştuğu gibi(Şekil 4.1), üretim sürecindeki akışa ve rotalara göre birden çok seviyeye sahip olabilir (Şekil 4.2). ÜA 'nın tek seviyeden oluştuğu, yani sadece ürün ve ürünü oluşturan parçaların yeraldığı ÜA 'lara "parça listesi" adı da verilir.

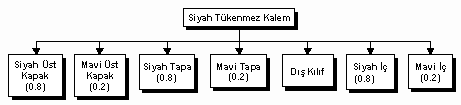

Şekil 4.2. Siyah Tükenmez Kaleme Ait Ürün Ağacı

Ţekil 4.3. Siyah Tükenmez Kalemin Parça Listesi

4.1.2 Ürün Ağacı Kullanımı ve Yönetimi

ÜA bir şirket dokümanıdır. Şirkette ÜA' yı kullanan herkes ÜA'nın müşterisidir. ÜA' yı tüm müşterilerinin kullanma hakkı olmasına rağmen kimse onu sahiplenemez, sadece ona en çok ihtiyaç duyan, yani onu en çok kullanan bölümden söz edilebilir. Tablo 4.1' de tüm departmanların ÜA kullanım sebepleri belirtilmiştir. Ürün ağaçları tüm bu kullanım ihtiyaçlarını karşılayabilmelidir. Aslında ÜA şekillenirken Planlama Depatmanın istekleri yerine getirildiğinde diğer tüm departmanların istedikleri de yapılmış olacaktır. Bunun sebebi bu departmanın ÜA doğruluğuna en çok ihtiyaç duyan departman olmasıdır.

ÜA doğruluğu iki şekilde olur: (GARWOOD, 1993)

1. ÜA' da doğru parça numaraları olmalıdır. - Olması gereken ama yazılmayan ve olması gerekmeyen ama yazılan parça numarası olmaması.

2. Her bir kalemin belirtilen ölçü birimine göre doğru miktarı belirtilmelidir.

Tablo 4.1. Ürün Ağacının Kullanımı

Departman

Ürün Ağacını Kullanım Sebebi

Üretim

Ürün ağacı ürünün nasıl oluşturulacağını, yani parça kullanım adetlerini ve rotaları gösterir.

Depo

Stok kalemlerinin belirlenmesi.

Planlama

Ürünü meydana getiren malzemenin temininin planlaması ve zaman bazında çizelgelenmesi.

Finans ve Muhasebe

Ürünün maliyetinin belirlenmesi ve ÜGM (üretim genel maliyeti) yüklemesi için gerekli katsayıların oluşturulması.

Servis

Yedek parçaların belirlenmesi

Kalite Güvence

Bitmiş ürünün sahip olduğu parçaların ÜAdaki olması gerekenle karşılaştırılarak ürün kalitesinin güvence altına alınması.

ÜA’nda doğruluk oranı en az % 98 olmalıdır. Yani ürün ağacının en az % 98 'inde hiç bir bileşende veya miktarda hata olmamalıdır. Ancak bu % 98 'lik seviyeye erişmek yetmez. ÜA sürekli kontrol edilerek gerekli önlemler alınmalı ve hedef % 100 olmalıdır. Bu aşamada bir de ürün ağaçlarına eklenmesi gerekenleri sıralayalım: (GARWOOD, 1993)

1. Paketleme malzemeleri

2. Basılmış (matbu) materyal

3. Açıklama kağıtları

4. Üretim alt montajları

5. Hırdavat (civata, somun vb.)

6. Yarı bitirilmiş malzemeler

7. Ara parçalar (Intermediates)

8. Hammaddeler

9. Takımlar (Expendable toolings)

10. Referans malzemeleri ve çizimler

ÜA’ları seviyelerine, kullanıldıkları departmana ve işlevlerine göre farklı isimler almakla birlikte, bir şirkette, bir ürün için aslında tek bir ürün ağacı olmalıdır. Her departmanın kendi ihtiyaçları doğrultusunda farklı bir ÜA hazırlaması söz konusu olduğunda bu ağaçların hepsinin bakımının yapılarak tam olarak güncellenmeleri fiilen mümkün değildir. ÜA’ların böyle dağınık ve kopuk olduğu firmalar genelde informal şekilde yönetilen, departmanlararası iletişimin kopuk olduğu eski tip işletmelerdir. Yeni yönetim yaklaşımıyla gelen departmanların entegrasyonu işte bu noktada şirket içinde her bir ürün için tek bir ürün ağacının ortaya konmasıyla başlar. Ürün ağaçlarıyla ilgili problemler baş gösterdiğinde, doğru parçanın, doğru zamanda ve doğru miktarda alınması zorlaşır, hesaplanan maliyetlerin doğruluk oranı düşer. Ürün ağacı problemleri sonucu oluşanları şöyle özetleyebiliriz:

4.1.3 Şirket Ürün Ağacı Veri Tabanının Oluşturulması

Bir şirketin ürün ağaçları veri tabanı oluşturmasında uyulması gereken bazı prensipler vardır. Bu prensipleri de kısaca sıralayalım:

Yukarıda belirtilen prensipler ışığında, ürün ağaçlarının yeniden şekillendirilmesi ve departman ürün ağaçları yerine şirket ürün ağacına geçilmesinin basamakları şöyle olacaktır: (GARWOOD, 1993)

1. ÜA kullanıcılarının temel prensipler hakkında eğitilmesi. Bu proje lideri ve bazı önemli kullanıcıların firma dışı eğitime tabi tutulması anlamına gelir.

2. ÜA proje takımının oluşturulması.

3. Şirketteki daha çok kullanıcının temel prensipler hakkında, dışarıdan alınan eğitim programı çerçevesinde proje takımı tarafından eğitilmesi.

4. Parça ve ÜA bilgilerinin oluşturulması.

5. Bir ÜA Yönetim Grubunun oluşturulması.

6. ÜAların oluşturulması.

7. Yeni ÜAlar ile üretim yapılması.

8. ÜA doğruluğunun sürekli ölçümü.

Bu basamaklardaki işlemleri yerine getirecek ve ikinci maddede adı geçen proje takımında Üretim, Planlama, Satınalma, Finans, Kalite Güvence, Teknik Bakım Servisi, Bilgi-İşlem, Satış/Pazarlama Departmanları ve ÜA Yönetiminden temsilcilerin bulunması şarttır.

Şirket ürün ağacı oluşturuldaktan sonra bakımı, diğer tüm bölümlerin vereceği bilgiler doğrultusunda Üretim Departmanı tarafından yapılır.

4.1.4 Ürün Ağacı Çeşitleri

Seviyelerine, kullanıldıkları departmana ve işlevlerine göre farklı ürün ağaçları olduğunu daha önce anlatmıştık. Şimdi bu ÜA çeşitlerinden bazılarını inceleyelim:

Mühendislik Ürün Ağacı : Mühendislik Ürün Ağaçları (MÜA), ürün üzerinde yapılan revizyonları gösterir. Revize edilen parçanın eski ve yeni şekillerini belirtilir. Şekil 4.4' teki şeffaf iç kılıf ve opak dış kılıf ilişkisi gibi.

Şekil 4.4. Siyah Tükenmez Kaleme Ait Mühendislik Ürün Ağacı

Üretim Ürün Ağaçları : Üretimin fiilen bağlı olduğu ürün ağacıdır. Üretim Ürün Ağacı (ÜÜA) doğrudan yapılan üretimi yansıtacak şekilde şekillendirilir. ÜÜA için Şekil 4.5' e bakılabilir. ÜÜA' da, MÜA 'da yapılmış revizyonlar hayata geçirilir. Her parçanın yanında devreye girdiği ve devreden çıkacağı tarih belirtilir. Bu tarihler planlamacılar tarafından eldeki stokların miktarı ve revizyonun aciliyetine bağlı olarak belirlenir.



Şekil 4.5. Siyah Tükenmez Kaleme Ait Üretim Ürün Ağacı

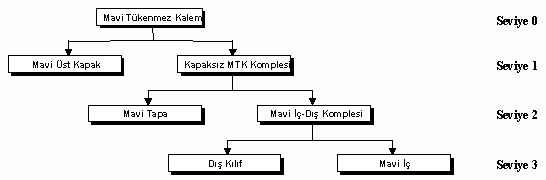

Varyant Ürün Ağacı : Ţekil 4.2' de Siyah tükenmez kalem için ÜA verilmiştir. Aşağıda Şekil 4.6' da Mavi Tükenmez Kalem için ÜA görülmektedir.

Şekil 4.6. Mavi Tükenmez Kaleme Ait Üretim Ürün Ağacı

İki şekil karşılaştırıldığında hem yapılarındaki, hem de parçalarındaki benzerlik dikkat çekmektedir. Aslında aralarındaki tek fark, iki ayrı kalem türünün rengini belirten özel parçalardır. İşte Varyant Ürün Ağacı (VÜA) bu özel parçalar dışında kalan standart parçaların aynı kaldığı, farklı parçaların yanlarında, hangi model için hangi tür parçanın kullanılacağını belirten açıklamalar bulunan, özellikle çok modelli ürünlerin her bir modeli için farklı bir ÜA gereksinimini ortadan kalıdıran faydalı araçlardır. Bir VÜA örneği Şekil 4.7' de görülmektedir.

Modüler Ürün Ağaçları : Modüler Ürün Ağaçları varyant ürün ağacının gerektiği durumlarda, farklı modellerin talep tahminlerinin hesaplanmasında kullanılan bir araçtır. Her bir ürünün farklı modellerinin talep oranları bulunur, daha sonra her bir model için ayrı ayrı talep tahmini yerine ürünün tümü için tahmin yapılarak, daha sonra toplam talep verilen oranlarla çarpılarak her bir modelin talebi ortaya çıkar. Şekil 4.8 'de bir Modüler Ürün Ağacı örneği mevcuttur.

Ţekil 4.7. Renkli Tükenmez Kaleme Ait Varyant Ürün Ağacı

Şekil 4.8. Renkli Tükenmez Kaleme Ait Modüler Ürün Ağacı

Konfigüratör : Son yıllarda modüler ağaçlarda daha da ileri gidilerek konfigüratör kavramı ortaya çıkmıştır. Şekil 4.9 bir konfigüratör örneğidir. Konfigüratörde, müşterinin istediği opsiyonlara göre ürün şekillendirilebildiği gibi, ortaya çıkabilecek yüzlerce ayrı model için ÜA tutulmaz. Şekil 4.9' daki Ford Escort marka otomobilin sadece gövde, motor ve trim opsiyonları olsa ve diğer tüm opsiyonlar sabit kalsa bile ortaya 3 x 3 x 2 = 18 çeşit ortaya çıkar. Konfigüratör ile bu sayı bire iner ve müşteri isteklerinin, doğrudan ürünü şekillendirmesi sağlanır.

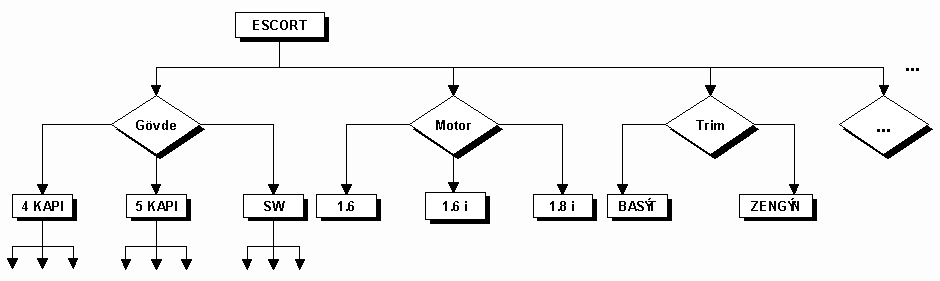

Şekil 4.9. Ford ESCORT marka otomobile ait basit bir konfigüratör örneği

Konfigüratörlerde üç önemli parça özelliği vardır. Yani bir parça veya parça grubunun seçilmesi diğer parça veya grupları etkileyerek üç durum ortaya çıkartır. Bu durumlar:

ţeklindedir. Bunları bir bilgisayar örneği ile açıklayalım: Bazı Pentium modellerinde hard disk kontrol kartı ana kartın üzerindedir. Siz bu anakarta sahip bir Pentium bilgisayar seçerseniz hard disk kontrol kartı içerilmiştir. Bilindiği üzere 386 tabanlı bilgisayarların ana kartlarında LBA modu denen opsiyon yoktur ve 540 MB' ın üzerinde sabit disk kullanmak imkansızdır. Bu durumda 540 MB' ın üzerindeki sabit diskler hariç tutulmuştur. Bir Multimedia kiti alacağınızda ses kartı bu setin içindedir. Ses kartı olmadan aldığınız diğer ekipmanı kullanamazsınız. İşte bu durumda ses kartının seçilmesi zorunludur.

Hayalet Ürün Ağaçları : Bazı ürün ağaçları bir anda pek çok işe yarayan araçlardır ve bunlardan biri de hayalet ürün ağacıdır (Phantom Bill of Material). Bu aynı zamanda hiç stoklanma eğilimi bulunmayan parçalar için kullanıldığından geçici (transient) adını da alır. Daha açarsak, biz bu geçici aramontaj için planlanmış emirler vermeyi istemeyiz ve onu hayalet olarak tanımlar, ön zamanını sıfır, parti büyüklüğünü (lot for lot) duyulan ihtiyaç kadar kesikli belirleriz. (LUNN, 1992)

Bunu bir örnekle açıklayalım. Mühendislik ve Pazarlama Departmanlarımız bize üst kapaklarında farklı şirketlerin logoları bulunan doldurulabilir kurşun kalemler üretmeye başlayacağımızı söylemiş olsun. Bu sebeple kalemlerin, alt kısım aramontajı, silgi ve dört adet kurşun parçasından meydana gelen alt kısmına bir parça numarası vermemiz istenmiş olsun. Oysa atölyede, biliyoruz ki, bu yeni aramontajlar için üretim emri verilmeyecektir. Yapılacak olan, tüm uygun parçaların bir seferde elle monte edilmesidir.Bu yüzden verilen yeni parça numarası sadece montaj hattına gelene dek geçerli olacaktır. Bu MİP sistemine, yeni aramontaja gelindiğinde onu atlayarak altıdaki parçaların ihtiyaçlarını çıkarma imkanı sağlar, mühendislik hâlâ bu parça numarasını kullanabilir ve planlama bölümünün sadece bu aramontajdan kalmış envanter varsa bu parça numarasını kullanmasına gerek vardır. (LUNN, 1992)

Hayalet ürün ağaçlarının bu modülerizasyon dışında kullanıldığı iki yerden biri artan envanter durumu, diğeri de müşteri iadeleridir. Her iki durumda da, ortaya çıkan alt ürün veya grubun MİP sistemi tarafından tanınmasını sağlamanın tek yolu onları hayalet olarak kodlamaktır.

Planlama Ürün Ağacı : Planlama ürün ağaçları da modüler ağaç mantığı ile ortaya konmuşlardır. Bu ağaçların amacı toplu üretim planlarının, ürünlerin gerçekte varolmayan gruplar altında birleştirilerek ürün ağaçlarına yansıtılmasını sağlamaktır. Örneğin kurşun ve tükenmez kalemler üreten bir fabrikada "tüm kalemler" ürün grubunun ağacı çizilirse bu bir planlama ağacı olacaktır. Bu ÜAlara "Süper Ürün Ağacı ( Super Bill of Material ), Sahte Ürün Ağacı ( Pseudo Bill of Material ) " gibi isimler de verilir.

4.1.5 Ürün Ağaçları İle İlgili Bazı Tanımlar

Patlatma - Toparlanma ( Explosion - Implosion ) : Patlatma deyimi bir ürün ağacının en üst seyiyesinden başlanarak, tüm satınalınan bileşenlerin ihtiyaçlarının hesaplanması sürecidir. Bunun tam tersi olan toparlanma, özellikle bir parçanın hangi araürün/ürünlerde kullanıldığını öğrenmek için kullanılır.

Rotalar : Rota, bir ürünün sırasıyla hangi iş merkezlerinden geçtiğini gösterir. Rota kağıtlarında bu iş merkezlerindeki hazırlık ve işleme zamanları da belirtilerek işgücü planlamaya veri aktarımı yapılır.

Mühendislik Çizimi : Bu çizimler ürünlerin üretimine görsel yolla yardımcı olan araçlardır. Ancak ürün ağaçlarının mühendislik çizimleri üzerinde taşınması sonucu hem ÜA bakımı daha uzun zaman, hem de daha yüksek maliyet gerektirdiğinden, bu çizimlerin ÜA bilgilerinin taşınması için geliştirilmediği akıldan çıkmamalıdır.

Sığ Ürün Ağaçları : Sığ ürün ağaçları süreci basitleştirdikleri ve gereksiz araürünleri ortadan kaldırdıkları için faydalıdırlar. Ancak daha önce de belirtildiği gibi ürün ağacı üretimin yapılış şekline göre oluşturulur. Sırf ÜA daha az seviyeli (sığ) olsun diye üretimde bir değişiklik yokken ÜA değiştirilmemelidir

4.2. MALZEME GEREKSİNİMİN BELİRLENMESİ(MİP)

Ana üretim programında (Master Production Schedule - MPS) yer alan ürünlerin üretiminde kullanılan malzemelerin ne zaman ve ne miktarda gerektiğinin belirlenmesi çalışmasına Malzeme Gereksinim Planlama (Materials Requirement Planning - MRP) adı verilmektedir. Böylece stokları kontrol altına almak, satınalma ve üretim emirlerini zamanında oluşturmak, ürün teslim tarihlerine uyabilmek olanaklı duruma gelmektedir. Malzeme Gereksinim Planlama çalışmasının yapılabilmesi için, ürünlerde kullanılan malzemeleri üretim kademesine göre gösteren Ürün Ağaçlarına (Bill Of Material-BOM) gereksinim vardır.

Örneğin; üretim planında yer alan A ürünü, Şekil 4.10'da gösterilen ürün ağacı yapısına sahip olsun.

A KADEME 0


B(2) C(3) KADEME 1



D(1) E(2) D(2) F(2) KADEME 2

Şekil 4.10. A Ürününe İlişkin Ürün Ağacı

Ţekil 4.10'da parantez içinde yer alan rakamlar, sözkonusu malzemelerden gereken miktarları belirtmektedir. Ana üretim planında A ürünü için 100 adet gözüküyorsa, her bir parçadan gereken miktarlar;

B : 2* 100 = 200

C : 3* 100 = 300

D : 1* 200 + 2* 300 = 800

E : 2* 200 = 400

F : 2* 300 = 600

olacaktır. Şu ana kadar zaman boyutunu düşünmedik. A ürününün teslim tarihini bildiğimizden, bu tarihten geriye doğru hareketle bir üretim ve sipariş programı oluşturulabilir. Bazı malzemeler işletmede üretilen, bazıları ise dışarıdan alınan malzemelerdir. Bunların üretim ve tedarik sürelerinin de belirlenmiş olması gerekmektedir. Bu problemde A için 1, B için 2, C için 2, D için 2, E için 1 ve F için 1 hafta üretim ve tedarik süresi gerektiğini varsayalım. Bu durumda malzeme gereksinim planı, Şekil 4.11'deki gibi olacaktır.

Şekil 4.11'deki plan bir ürün içindir, bir işletmede çok sayıda ürün bulunması ve bu ürünlerin birçok ortak parçadan oluşması hesaplamaları zorlaştıracaktır. Ayrıca ürün ve parça üretiminde firelerin olması durumunda gereksinim duyulan parça miktarlarının fire oranları kadar artırılması gerekmektedir. Şekil 4.12’de bu durum gösterilmiştir.

PARÇA

1

2

3

4

5

6

7

TEDARİK SÜRESİ


A


100

100

1



B


200



200



2




C


300



300



2



D


800



800







2



E


400

400







1


F


600

600







1

Şekil 4.11. A Ürünü Malzeme Gereksinim Planı – 1



PARÇA

1

2

3

4

5

6

7

FİRE ORANI(%)


A


101

100

1




B


205



202



1.5


C


306



303



1



D


834



817







2



E


432

410







5


F


612

612







0

Şekil 4.12. A Ürünü Malzeme Gereksinim Planı - 2

Fire oranları dikkate alınarak brüt malzeme gereksinimleri hesaplandıktan sonra, bu malzemelerden stoklarda olup olmadığına bakılması ve bunun sonucu net gereksinimlerin belirlenmesi gerekir. B, C, D, E ve F parçalarından elimizde sırasıyla 112, 157, 50, 75 ve 421 adet stok olduğunu varsayalım. Bu durumda malzeme gereksinim planı, Şekil 4.13'deki gibi olacaktır. Burada malzeme gereksiniminin azalması sonucu parça tedarik süresinin azalmayacağı varsayımı ile malzeme gereksinim planı oluşturulmuştur. Parça tedarik süresinin de azalması durumunda parça tedarik zamanları değişecektir.

Varolan stok miktarlarının hesaba katılmasının yanısıra, malzeme gereksinimi belirleme programının çalıştırılma anından önce üretimine karar verilmiş veya satınalma siparişi verilmiş miktarlar varsa bu miktarların da dikkate alınması, net gereksinimden düşülmesi gerekmektedir. Bu durum, Şekil 4.14’de gösterilmektedir.







































PARÇA

1

2

3

4

5

6

7


A Ürünü Net

Gereksinim



101

100


B parçası

Brüt Gereksinim



202



Varolan Miktar



112




Net Gereksinim


92



90




C Parçası

Brüt Gereksinim



303



Varolan Miktar



157





Net Gereksinim


148



146





D Parçası

Brüt Gereksinim



388



Varolan Miktar



50




Net Gereksinim


345



338




E Parçası

Brüt Gereksinim



184



Varolan Miktar



75




Net Gereksinim


115

109




F Parçası

Brüt Gereksinim



296



Varolan Miktar



421



Net Gereksinim



0



Ţekil 4.13. A Ürünü Malzeme Gereksinim Planı - 3

Malzeme gereksinim planlamasının bilgisayar destekli olarak yürütülebilmesi için ana üretim programı, ürün ağaçları, parça tanımları ve tedarik süreleri, fire oranları ve stok kayıtları (hammadde,yarı ürün ve ürün), açılmış üretim ve satınalma emirleri bilgilerinin bilgisayar ortamında hazır bulunması gerekmektedir. Malzeme Gereksinim Planlaması Bilgi-İşlem Sistematiği Şekil 4.15’de verilmiştir.

























PARÇA

1

2

3

4

5

6

7

A ürünü

Gereksinim



100

B parçası

Net gereksinim



90





Planlanmış Üretim


20



19

20



19




Ek Üretim Gereksinimi


53



52



C parçası

Net Gereksinim



148





Planlanmış Üretim

50



49

50



49




Ek Üretim Gereksinimi


51



50



D parçası

Net Gereksinim



155



Varolan Miktar



50





Açık sipariş

100

100

95



95





Ek Satınalma gereksinimi



0



E parçası



106



Varolan Miktar



75





Açık sipariş

75

71

75

71



Ek Satınalma gereksinimi



0



Şekil 4.14. A Ürünü Malzeme Gereksinim Planı - 4



































SİPARİŞLER



ÜRETİM OLANAKLARI



SATIŞ KESTİRİMLERİ











ANA ÜRETİM PLANI OLUŞTURMA







TASARIM DEĞİŞİKLİĞİ



ANA ÜRETİM

PROGRAMI



STOK HAREKETLERİ











ÜRÜN AĞACI



MALZEME GEREKSİNİM PLÂNLAMA



STOK

KAYITLARI















PLÂNLANMIŢ

ÜRETİMLER



*SATINALMA SİPARİŞLERİ *ÜRETİM EMİRLERİ



AÇIK SATINALMA SİPARİŞLERİ



*PLÂNLAMA RAPORLARI *DİĞER RAPORLAR

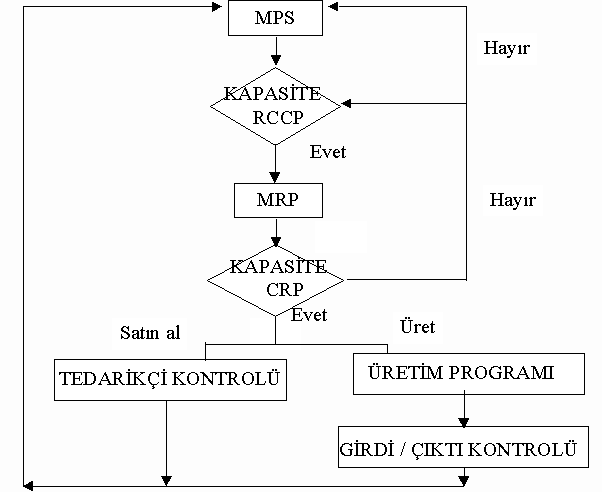

Şekil 4.15 Malzeme Gereksinim Planlaması Bilgi-İşlem Sistematiği

    1. MATRİS YÖNTEMİ İLE HESAPLAMA

Matris Yöntemi kullanılarak malzeme ihtiyaçları aşağıdaki gibi hesaplanabilir :

: Bir birim i üst parçasından yapmak için gereken j alt parçası miktarı,

olmak üzere; i ürününe ait malzeme listesi,



(4.1)

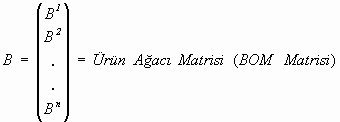

şeklinde ve ürün ağacı matrisi de (BOM matrisi),



(4.2)

ţeklinde ifade edilebilir.

: n. seviyedeki bağımsız talep vektörü (stoklar düşülmeden önce),

: n. seviyedeki bağımsız talep vektörü (stoklar düşüldükten sonra),

: n. seviyedeki talep vektöründen oluşan bağımlı talep vektörü (stoklar düţülmeden önce),

: n. seviyedeki talep vektöründen oluşan bağımlı talep vektörü (stoklar düşüldükten sonra),

: n. seviyedeki stok vektörü,

olmak üzere,



d0 = d0 - Stok(0)

(4.3)



Stok(1) = Stok(0) – d0

(4.4)



dd(1) = d0x B

(4.5)



dd(n) = dd(n) - Stok(n)

(4.6)



Stok(n+1) = Stok(n) - dd(n)

(4.7)



dd(n) = dd(n-1) x B

(4.8)



Toplam Malzeme İhtiyacı = Σ dd(i) i=1,2,…,n

(4.9)

denklemleri kullanılarak her bir seviyedeki malzeme ihtiyaçları belirlenebilir ve bulunan bu ihtiyaç değerlerinin toplanması ile de toplam ihtiyaç hesaplanabilir. Şimdi buraya kadar bahsedilen Matris Yöntemini, aşağıda Şekil 4.16’da ürün ağaçları verilen iki örnek ürün için uygulayalım.

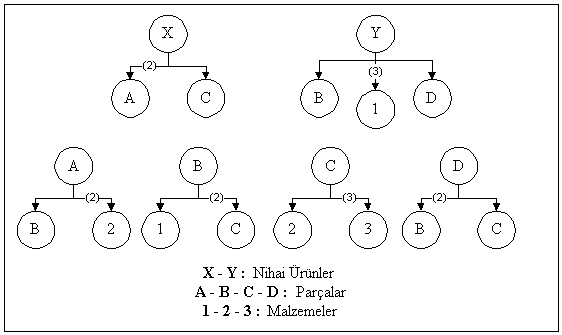

Şekil 4.16’da X ve Y ürünlerine ait ürün ağaçları görülmektedir. Parantez içindeki rakamlar, o malzemelerin / parçaların bir üst seviyedeki kullanım miktarlarını göstermektedir. Şekil 4.16’daki ürün ağaçları için, Tablo 4.1’deki gibi bir ürün ağacı matris yapısı elde edilebilir. Bu tabloda satırlar ürünlerin hangi parçalardan ve hangi malzemelerden oluşturulduklarını; sütunlar ise, parçaların ve malzemelerin nerelerde hangi miktarlarda kullanıldıklarını ifade eder. Örneğin, X ürünü iki birim A ve bir birim C parçalarından yapılmaktadır veya 1 malzemesinden, Y ürünü için üç adet ve B parçası için de bir adet gerekmektedir.



ÜRÜN

PARÇA

MALZEME



X

Y

A

D

B

C

1

2

3

X

0

0

2

0

0

1

0

0

0

Y

0

0

0

1

1

0

3

0

0

A

0

0

0

0

1

0

0

2

0

B

0

0

0

0

2

1

0

0

0

C

0

0

0

0

0

2

1

0

0

D

0

0

0

0

0

0

0

1

3

1

0

0

0

0

0

0

0

0

0

2

0

0

0

0

0

0

0

0

0

3

0

0

0

0

0

0

0

0

0

Yukarıdaki Tablo 4.1’de yer alan ürün, parça ve malzemelerin başlangıçta elde bulunan serbest stok miktarları ise Tablo 4.2’de yer almaktadır

.



X

Y

A

D

B

C

1

2

3

Serbest Stok

0

0

50

100

50

100

200

200

200







Stok(1) = Stok(0) - d0 = (0 0 50 100 50 100 200 200 200)

0 0 2 0 0 1 0 0 0

0 0 0 1 1 0 3 0 0

0 0 0 0 1 0 0 2 0

0 0 0 0 2 1 0 0 0

dd(1) = d0x B = (100 200 0 0 0 0 0 0 0)x 0 0 0 0 0 2 1 0 0

0 0 0 0 0 0 0 1 3

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

dd(1) = (0 0 200 200 200 100 600 0 0)

dd(1) = dd(1) - Stok(1) = (0 0 150 100 150 0 400 0 0 )

Stok(2) = Stok(1) - dd(1) = (0 0 0 0 0 0 0 200 200)

0 0 2 0 0 1 0 0 0

0 0 0 1 1 0 3 0 0

dd(2) = dd(1) x B = 0 0 0 0 1 0 0 2 0

0 0 0 0 2 1 0 0 0

(0 0 150 100 150 0 400 0 0 ) x 0 0 0 0 0 2 1 0 0

0 0 0 0 0 0 0 1 3

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

dd(2) = (0 0 0 0 350 400 150 300 0)

dd(2) = dd(2) - Stok(2) = (0 0 0 0 350 400 150 100 0)

Stok(3) = Stok(2) - dd(2) = (0 0 0 0 0 0 0 0 200)









0 0 2 0 0 1 0 0 0

0 0 0 1 1 0 3 0 0

dd(3) = dd(2) x B = 0 0 0 0 1 0 0 2 0

0 0 0 0 2 1 0 0 0

(0 0 0 0 350 400 150 100 0 ) x 0 0 0 0 0 2 1 0 0

0 0 0 0 0 0 0 1 3

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

dd(3) = (0 0 0 0 0 700 350 400 1200)

dd(3) = dd(3) - Stok(3) = (0 0 0 0 0 700 350 400 1000)

Stok(4) = Stok(3) - dd(3) = (0 0 0 0 0 0 0 0 0)

0 0 2 0 0 1 0 0 0

0 0 0 1 1 0 3 0 0

dd(4) = dd(3) x B = 0 0 0 0 1 0 0 2 0

0 0 0 0 2 1 0 0 0

(0 0 0 0 0 700 350 400 1000 ) x 0 0 0 0 0 2 1 0 0

0 0 0 0 0 0 0 1 3

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

0 0 0 0 0 0 0 0 0

dd(4) = (0 0 0 0 0 0 0 700 2100)

dd(4) = dd(4) - Stok(4) = (0 0 0 0 0 0 0 700 2100)

Toplam Malzeme İhtiyacı = Σ dd(i) i=1,2,3,4

= dd(1)+dd(2)+dd(3)+dd(4)

= (0 0 150 100 500 1100 900 1200 3100)

4.4 MRP’DE PARTİ BÜYÜKLÜĞÜNÜN HESAPLANMASI

Her MRP sistemi; üretilen ve satın alınan parçalar için parti büyüklükleri de belirler. Büyük partiler hazırlık maliyetlerini azaltır. Ancak bu durumda envanter taşıma maliyetleri artar. Aşağıda bazı parti büyüklüğü belirleme yöntemleri kısaca açıklanmıştır:

4.4.1 Sabit Dönem İhtiyacı

Sipariş verme aralığı sabit olarak önceden tespit edilir. Parti büyüklüğü sabit dönem ihtiyaçlarının toplamına eşittir. Örneğin üç haftalık ihtiyaçlar her üç haftada sipariş verilir. Tablo 4.3 iki haftalık sabit dönem ihtiyaçlarını planlanmış sipariş olarak göstermektedir.

Tablo 4.3 İki Haftalık Sabit Dönemli Planlanan Siparişler

Haftalar

1

2

3

4

5

6

7

8

9

10

Net İhtiyaçlar

50

52

40

37

48

0

56

52

48

52

Planlanan Sipariţler

102

77

48

108

100

4.4.2 Sabit Sipariş Miktarı

Sipariş verme maliyeti yüksek olduğu durumlarda net ihtiyaçları karşılayacak şekilde sabit sipariş miktarı belirlenir. Planlanan sipariş toplamı net ihtiyaç toplamından farklıdır. Ayrıca herhangi bir dönemde net ihtiyaç sabit sipariş miktarını aşıyorsa, o dönem için sabit sipariş miktarı net ihtiyaç miktarına yükseltilir.

Tablo 4.4 100 birimlik Sabit Sipariş Miktarı ve Planlanan Siparişler

Haftalar

1

2

3

4

5

6

7

8

9

10

Net İhtiyaçlar

50

52

40

37

48

0

56

52

48

52

Planlanan Sipariţler

100

100

100

100

100

4.4.3 İhtiyaç Kadar Sipariş Verme(Lot For Lot – L4L)

Bu teknik sadece her dönem için ne kadar gerekiyorsa o kadar sipariş verir. Bu çok kullanılan bir tekniktir. Sadece envanter yatırımını minimuma indirmemekte dahası temin süresinin azalmasına ve üretimin esnek olmasına izin verir. Bu tam zamanında üretimin amaçları olan tek parti büyüklüğü ve sıfır hazırlık zamanı maliyeti ile tutarlılık göstermektedir. Tablo 4.5 ihtiyaç kadar verilen sipariţleri göstermektedir.

Tablo 4.5 İhtiyaç Kadar Sipariş Verme

Haftalar

1

2

3

4

5

6

7

8

9

10

Net İhtiyaçlar

50

52

40

37

48

0

56

52

48

52

Planlanan Sipariţler

50

52

40

37

48

0

56

53

48

52

4.4.4 Ekonomik Sipariş Miktarı

Ekonomik sipariş miktarı (ESM) hazırlık ve sipariş verme maliyetleri ile envanter taşıma maliyetlerini dengeleyen bir formüle dayanmaktadır:

2 x Yıllık Talep x Hazırlık Maliyeti

ESM =

Envanter Taşıma Maliyeti Yüzdesi x Birim Maliyet

Tablo 4.6 ESM 150 olarak hesaplandığında planlanan siparişleri göstermektedir.

Tablo 4.6 ESM = 150 için Planlanan Siparişler

Haftalar

1

2

3

4

5

6

7

8

9

10

Net İhtiyaçlar

50

52

40

37

48

0

56

52

48

52

Planlanan Sipariţler

150

150

150

4.4.5 Dönem Sipariş Miktarı

Dönem sipariş miktarı ESM tekniğine dayanan bir hesaplamadır. Bu hesaplama sürekli ve tekdüze olmayan (kesikli talep varsa) net ihtiyaçlara göre ayarlanır. Tablo 4.7 aylık net ihtiyaçları göstermektedir. Yıllık 1200 birimlik net ihtiyaca dayanarak, ESM 200 olarak hesaplanır. Dönem sipariş miktarı için sipariş verme aralığı şu şekilde hesaplanır.

Yıllık talep / ESM = 1200 / 200 = 6 sipariş (Yıllık sipariş sayısı)

12 ay / 6 sipariş = 2 ay (Sipariş verme aralığı)

Tablo 4.7 Aylık Net İhtiyaçlar ve Planlanan Dönem Sipariş Miktarları

Aylar

1

2

3

4

5

6

7

8

9

10

11

12

Net İhtiyaçlar

50

70

90

120

140

150

80

60

60

100

160

120

Planlanan Sipariţler

ESM

200

200

200

200

200

200

S.S.Miktarı

120

210

290

140

160

280

Bundan sonraki teknikler hazırlık maliyeti, envanter taşıma maliyeti ve tekdüze olmayan ihtiyaçların hesaplanmasında kullanılır. Eğer ihtiyaçlar tekdüze olarak hesaplanmamışsa ESM tekniği kullanılmalıdır.





























































BÖLÜM 5 KAPASİTE PLANLANMASI

5.1 KAPASİTE TANIMI

Kapasitenin APICS (American Production and Inventory Control Society) tarafından yapılan iki tanımı vardır ;

Kapasiteye, Teorik Kapasite ( ilgili birimin üretebileceği en fazla üretim miktarı ) ve Fiili Kapasite ( ilgili birimin hazırlık, bakım, bozulma zamanları gözönüne alındığında üretebileceği en fazla üretim miktarı, APICS tanımı ) olarak bakılabilir. ( Evans, 1990 )

Tahmin edileceği üzere fiili kapasite teorik kapasiteden daha düşük olacaktır. Çıktı Miktarı ise üretimdeki fire, bozulma, yeniden işleme, hastalık vb. nedenlerden dolayı fiili kapasiteden daha düşük olacaktır. ( Çıktı Miktarı < Fiili Kapasite < Teorik Kapasite ) Aşağıda bu üç değerin farklarını gösteren bir örnek verilmiştir ;

Ufak bir atelye günde 1 vardiya, haftada 5 gün çalışmakta ve her vardiyada 500 adetlik bir üretim yapmaktadır. Buna göre atelyenin teorik kapasitesi ;

( 500 adet / vardiya ) * ( 1 vardiya / gün ) * ( 5 gün / hafta ) = 2500 adet / hafta dır.

Eğer üretken zamanın % 10’u önleyici bakım ve hazırlık için ayrılırsa, filli kapasite 0.90 * ( 2500 ) = 2250 adet / hafta olur. Ancak değişik nedenlerden dolayı haftalık çıktı 2000 adet olmuşsa;

Atelyenin Etkinliği = Çıktı Miktarı / Fiili Kapasite

= 2000 / 2250 = 0.889 = % 88.9 ve

Atelyenin Verimi = Çıktı Miktarı / Teorik Kapasite

= 2000 / 2500 = 0.80 = % 80 olur

Teorik kapasite eğer firmada ekstra vardiya veya fazla çalışma olmadıkça değişmez. Fiili kapasite ise süreçlerin iyileştirilmesi ( hazırlık zamanlarının azaltılması, metotların iyileştirilmesi) ile arttırılabilir. Kapasite ; Vardiya sayısı, Süreçlerin tipi, Makine ve teçhizatın hızı, Ürün karışımı, İşgücü miktarı, İş yapma metotları, Programlama gibi birçok faktör etkiler.( Evans, 1990 )

5.2. KAPASİTE ÖLÇÜMÜ

Kapasite 2 yolla ölçülebilir. İlk yol, birim zamanda üretilen çıktı miktarının kapasite olarak alınmasıdır. Tabi ki kapasite de, üretilen ürünün birimi ile ölçülecektir. Örneğin : ton / ay veya adet / dakika. Eğer bir firma tek ürün üretiyorsa, kapasitesi kolaylıkla tanımlanabilir. Örneğin bir şeker fabrikasının kapasitesi aylık üretilen şeker miktarıdır. Eğer birden çok ürün üretiliyorsa çıktı miktarı yanıltıcı olabilir. Kapasitenin ölçülmesinde ikinci yol ise girdi miktarının kapasite olarak alınmasıdır. Hizmet sistemleri için genellikle girdi olarak kapasite gösterilir. Firmanın üretim şekline ve ürünlerin özelliklerine göre değişik kapasite ölçüleri olacaktır. Örnek kapasite ölçütleri Tablo 5.1’de verilmiştir.







Tablo 5.1. Kapasite Ölçütleri ( Evans, 1990 )

Çıktı Miktarına Göre

İşletme Tipi

Kapasite Ölçütü

Otomobil Fabrikası

Araba Adedi / Saat

Hukuk Firması

Avukat Sayısı / Ay

Petrol Rafinerisi

Varil / Gün

Elektrik Ţirketi

Megawatt / Saat

Kağıt Üreticisi

Ton Kağıt / Hafta



Girdi Miktarına Göre

İşletme Tipi

Kapasite Ölçütü

Jet Motoru Fabrikası

İşçilik Saati / Ay , Makine Saat / Ay

Havayolu

Koltuk Sayısı / Uçuş

Hotel

Oda Sayısı, Yatak Sayısı

Depo

Hacim

Tenis Klübü

Kort Sayısı

Bir üretim sisteminde değişik operasyonlar varsa, sistemin kapasitesi en düşük kapasiteli operasyon tarafından belirlenir. Şekil 5.1’de örnek bir üretim sistemi verilmiştir. Aşağıdaki sistemin kapasitesi C işleminden dolayı, 6 adet / gün olacaktır çünkü diğer kısımlar ( A : 10 adet / gün, B : 20 adet / gün ) ne kadar çok üretirlerse üretsinler ancak C işleminin üretimi kadar çıktı alınabilir.












Sistem Kapasitesi : 6 adet / gün

Şekil 5.1. Üretim Sistemi Örneği ( Dettmer, 1997 )

Kısıtlar Kuramı ( Theory of Constraints, TOC ) sistemin kapasitesinin arttırılması için üretim zincirinin en zayıf halkası ile uğraşılması gerektiğini ( Şekil 5.1’de C işlemi ) öne sürer. C işlemi iyileştirilince ( kapasitesi arttırılınca ) D, D işlemi geliştirilince E ve E işlemi geliştirilince A işlemi darboğaz oluşturur. Bu düzeltmeler yapıldıktan ( C, D, E ve A işlemlerinin kapasitesi arttırılınca ) sonra sistemin iç kapasite kısıtı olmayacaktır çünkü en düşük değer 15 adet / gün ile talepte olur ve firma bu dış kısıt ile uğraşır. Şekil 5.2.’de düzeltmeler yapıldıktan sonraki kapasiteler verilmiştir.










Sistem Kapasitesi : 15 adet / gün

Şekil 5.2. İç Kısıtları Kaldırılmış Üretim Sistemi Örneği ( Dettmer, 1997 )

5.3 KAPASİTE PLANLAMA

5.3.1 Kapasite Planlama Hiyerarţisi

Kapasite planlamasını hiyerarşik bir düzen içerisinde yürütmek firmaya iki büyük avantaj sağlayacaktır. Bu avantajlaradan birincisi hiyerarşik düzen takip edildiğinde otomatize olma miktarı artacak, böylece çok detaylı alt kademe problemler yerine üst seviyedeki plan ve kapasite problemlerini çözme imkanı doğacak ve bu durum firma için daha rasyonel olacaktır. İkinci avantaj ise, üst yönetimin detaylarla uğraşmadan stratejik karar vermeleri mümkün olacaktır. Kapasite planlarının hiyerarşik yapısı Şekil 5.3’de verilmiştir. Bu şekil incelendiği zaman birbiri ile etkileşim halinde olan planlar rahatlıkla görülmektedir. Kaynak planlama, toplu üretim planını; kaba kapasite planı, ana üretim planını; kapasite ihtiyaç planı da malzeme ihtiyaç planını geçerli kılmaktadır. Üretim aktivite kontrolü de gene kapasite planının - kısa dönemli planın - bir parçası olan girdi / çıktı kontrolüne geri besleme sağlar.

  1. Kaynak (Yatırım) Planlaması

Kapasite planlama hiyerarşisinde en üstte yer alan Kaynak İhtiyaç Planlama uzun dönemli yatırım planlamadır ve sektörlere göre farklılaşmakla birlikte 3-5 yıl gibi bir süreyi de gözönüne alır. Gerekli fonların, tesislerin, donanımın ve kilit personelin temini ancak bu sürede temin edilebilir. Bu aşamada planlama ürün gruplarının satış planına göre yapılır ve kritik kaynakların öngörülen dönem için ihtiyaç duyulan miktarları belirlenir. ( Toomey, 1996 )

Örnek 1 : Bir makine üreticisi 5 yıllık dönem içinde satışlarda her yıl ortalama % 15’lik bir artış tahmin etmektedir. Mevcut dönemdeki kapasite kullanım oranı ve 5 yıllık dönem için satış tahminleri Tablo 5.2’de verilmiştir. Buna göre 3. yılda fabrika kapasitesine yükseltme yapılması gerektiği görülmektedir. ( Toomey, 1996 )

Tablo 5.2. Kapasite ve Satış Projeksiyonu ( Toomey, 1996 )



YIL



0

1

2

3

4

5

Makina Satışı ( Adet )

1700

2000

2300

2650

3050

3500

Kapasite Kullanım Oranı

( % )

60

70

81

93

107

123

Örnek 2: Buradaki amaç 2 yıllık dönem için ürün grupları bazında ve kritik kaynaklarda planlamanın yapılmasıdır. Bu makine için kritik kaynaklar; Gerekli Finansman, İşgücü ve Torna dır. 2 yıllık dönemde ürün aileleri için satış tahminleri Tablo 5.3 ve ürün ailelerinin Kaynak Listeleri ( Bill of Resources ) Tablo 5.4’de verilmiţtir.



Tablo 5.3. Satış Tahmini ( Toomey, 1996 )



DÖNEM



1

2

3

4

5

6

7

8

A Ürün Ailesi

50

50

50

50

50

50

50

50

B Ürün Ailesi

235

250

250

265

265

270

280

285

C Ürün Ailesi

115

125

125

135

135

155

195

215

















Ţekil 5.3 Kapasite Planlama Hiyerarţisi (TOOMEY,1996;FOGARTY, 1991)





Tablo 5.4. Kaynak Listesi ( Toomey, 1996 )



Gerekli Finansman (*1.000 TL/Birim)

İşgücü ( Saat/Birim )

Torna (Saat/Birim )

A Ürün Ailesi

10.000

175

2.0

B Ürün Ailesi

6.000

125

2.5

C Ürün Ailesi

3.000

100

6.0



Her bir ürün ailesinin talebine göre her bir kaynak ihtiyacı Tüm Faktörler ile Kapasite Planlama ( Capacity Planning Using Overall Factors, CPOF ) tekniği ile hesaplanmış ve Tablo 5.5’de gösterilmiştir.Hesaplamada satış tahmini değerleri Tablo 5.4’deki birim kullanım miktarları ile çarpılmaktadır.Örneğin: B Ürün Ailesinin 6. Dönemdeki Talebi X B Ürün Ailesinin Finansman İhtiyacı = 270 X 6.000.000= 1.620.000.000 TL’dır.













Tablo 5.5. Kaynak İhtiyacı ( Toomey, 1996 )



DÖNEM



1

2

3

4

5

6

7

8

Gerekli Finansman

(*1.000..000 TL )



A Ürün Ailesi

500

500

500

500

500

500

500

500

B Ürün Ailesi

1.408

1.500

1.500

1.588

1.588

1.620*

1.680

1.708

C Ürün Ailesi

344

376

376

404

404

464

584

644

Toplam

İşgücü ( Saat )



A Ürün Ailesi

8.750

8.750

8.750

8.750

8.750

8.750

8.750

8.750

B Ürün Ailesi

29.375

31.250

31.250

33.125

33.125

33.750

35.000

35.625

C Ürün Ailesi

11.500

12.500

12.500

13.500

13.500

15.500

19.500

21.500

Toplam

41.475

52.500

52.500

55.375

55.375

58.000

63.250

65.875

Torna ( Saat )



A Ürün Ailesi

100

100

100

100

100

100

100

100

B Ürün Ailesi

588

625

625

663

663

675

700

712

C Ürün Ailesi

690

750

750

810

810

930

1.170

1.290

Toplam

1.378

1.475

1.475

1.573

1.573

1.705

1.970

2.102

Örnek 3: Tüm Faktörler ile Kapasite Planlama(CPOF) tekniğinde istenen kaynağın her an temin edilebileceği varsayılmaktadır. Oysa her bir kaynağın temini için belirli zaman gerekir ( Örneğin personel temini en az 1 dönem, torna temini en az 2 dönem gerektirir gibi) Bu eksiklik de Kaynak Profilleri yaklaşımı ile giderilebilmektedir. Kaynak planlamada gözönüne alınmış olan Gerekli Finansman, İşgücü ve Torna için kaynak profilleri Tablo 5.6’da verilmiştir. Tablo 5.9’daki Kaynak Profillerine göre hesaplanan Kaynak İhtiyacı Tablo 5.7’de verilmiţtir

Tablo 5.7’de B Ürün Ailesinin 6. Dönemdeki Talebi X B Ürün Ailesinin Fon İhtiyacı = 270 X 6.000.000 = 1.620.000.000 TL olacaktır

Ayrıca aşağıdaki farklılıklar görülecektir ;















Tablo 5.6. Kaynak Profilleri ( Toomey, 1996 )



SATIŢTAN ÖNCE TEMİN İÇİN GEREKEN DÖNEM



2

1

0

Gerekli Finansman(*1.000 TL)



A Ürün Ailesi

10.000



B Ürün Ailesi

6.000



C Ürün Ailesi

3.000



İşgücü ( Saat )



A Ürün Ailesi



175



B Ürün Ailesi



125



C Ürün Ailesi



100



Torna ( Saat )



A Ürün Ailesi



2.0



B Ürün Ailesi



2.5



C Ürün Ailesi



6.0



Tablo 5.7. Kaynak Profilleri Yönetimine Göre Kaynak İhtiyacı ( Toomey, 1996 )



DÖNEM



1

2

3

4

5

6

7

8

Gerekli Finansman (*1.000.000 TL)



A Ürün Ailesi

500

500

500

500

500

500



B Ürün Ailesi

1.500

1.588

1.588

1.620*

1.680

1.708



C Ürün Ailesi

376

404

404

464

584

644



Toplam



İşgücü ( Saat )



A Ürün Ailesi

8.750

8.750

8.750

8.750

8.750

8.750

8.750



B Ürün Ailesi

31.250

31.250

33.125

33.125

33.750

35.000

35.625



C Ürün Ailesi

12.500

12.500

13.500

13.500

15.500

19.500

21.500



Toplam

52.500

52.500

55.375

55.375

58.000

63.250

65.875



Torna ( Saat )



A Ürün Ailesi

100

100

100

100

100

100

100



B Ürün Ailesi

625

625

663

663

675

700

712



C Ürün Ailesi

750

750

810

810

930

1.170

1.290



Toplam

1.475

1.475

1.573

1.573

1.705

1.970

2.102




b) Kaba Kapasite Planlama ( Rough-Cut Capacity Planning -RCCP)

Kaba Kapasite Planlama ( RCCP ), APICS tarafından Üretim planını ve / veya Ana Üretim Planı’nını işgücü, makine saat, depolama, envanter seviyeleri ve üretim maliyetleri gibi anahtar kaynaklara olan gereksinime çevirme süreci olarak tanımlanır. Buradaki amaç Ana Üretim Planı’nın uygulanabilir olduğunun denetlenmesidir.

RCCP için planlama periyodu Ana Üretim Planı gibi genellikle 1 yıldır. Revizyonlar haftalık veya aylık olarak yapılır. Bu plan halihazırda üretilmekte olan birimlerin stoklarını dikkate almadığı için kısa dönemli kapasite ihtiyaçlarının belirlenmesinde hata payı yüksektir. Bu plan orta dönemli kapasite ayarlamaları hakkında karar vermek amacıyla kullanılır. ( Yıldız, 1992 ) RCCP için ;

Kaynak profili, gereken anahtar kaynakları, ürünlerin üretilmesi için kullanılacak olan kaynakların kapasiteleri, ürünlerin üretimlerinin tamamlanabilmesi için bu kaynaklara hangi zamanlarda ihtiyaç duyulduğunu tanımlar. Tüm kaynakların kapasiteleri, kolay ve kabaca bir mukayeseye olanak sağlaması için tek bir birimle ifade edilir. ( LANDVATER, 1997 )

RCCP ya toplu üretim planından ya da ana üretim planından(MPS) oluşturulabilir. Toplu üretim planı, satış ve üretim planlarındaki benzer ürünleri ürün aileleri olarak tanımlar. Örneğin, bisiklet üreten bir firma Şekil 5.4 ‘degörüldüğü gibi yarış ve tur bisikletleri üretsin ve tur bisikletlerini de bay ve bayan bisikletleri olarak tasarlasın. Bu durumda bay ve bayan bisikletleri tur bisikleti adında bir ürün grubunu; tur ve yarış bisikletleri de bisiklet ürün grubunu oluştursun. Firma, bisikletlerin üretimi için aynı kaynakları kullandığından bu kaynakların profili hem bay hem de bayan bisikletleri için açıklayıcı olacaktır. Kaba planlama profili kaynaklar üzerinde genel bir bakış açısı sağlar. Bu durumda, çalışma saatleri yerine çalışma günleri, tek bir ürün ya da iş merkezi yerine ürün / iş merkezleri grupları bazında planlama yapar.

Şekil 5.4 Tipik Bir Ürün Grubu

Bazen de RCCP yapılırken ana üretim planı dikkate alınır. Ana üretim planı(Master Production Schedule-MPS) toplu üretim planını ürün bazında çözümler. RCCP ana üretim planının firma için olurlu olup olmadığını analiz etmede hızlı bir yöntemdir. Böyle bir analiz sonucunda MPS’nin revizyonu gerekebilir. MPS ya mevcut kapasitenin limitlerine göre tekrar planlanır ya da oluşturulan MPS korunur, fakat kapasiteyi arttırmak üzere birtakım ayarlamalar yapılır. Bu ayarlamalar: yeni vardiya açmak, mevcut vardiyadaki çalışma saatlerini arttırmak (fazla mesai), geçici işçi temin etmek, bir komponenti dışarıdan almak ya da dışarıda yaptırtmak, firma içinde taşeron çalıştırmak veya talebe bağlı olarak stoka üretim alternatifleridir.

Bazı firmalar kapasite planlaması kullanma ihtiyacı duymazlar; sadece kaba kapasite planı yapmakla yetinirler. Bu firmalar özellikle akış tipi üretim yapan firmalardır. Bu durumda, bu firmalar etkin bir şekilde JIT ve KANBAN sistemlerini kullanmak durumunda kalırlar.

Kaba kapasite planları ana üretim planında adı geçen bütün parçalar için gereken kritik iş merkezi kapasitelerini hesaplar. RCCP dar boğaz yaratabilecek iş merkezleri üzerine dikkat çeker.

RCCP’de Kritik Kaynakların Belirlenmesi

Bu kaynaklar, üretim miktarı arttırılınca fazla yüklenirler. Planların değiştirilmesinde sorun yaratan kritik kaynaklar, ilk olarak gözden geçirilen iş merkezleridir. ( İş merkezi, bir makine, benzer iţi yapan makine grubu, imalat hücresi veya işlem hattı olabilir. ( Landvater, 1993 ) )

Kaynaklar aşağıdaki nedenlerden dolayı kritik olabilir ( Fogarty, 1991 );

Burada 2 adet RCCP tekniği belirtilecektir. Bunlar kaynak planlama kısmında da anlatılan Tüm Faktörler ile Kapasite Planlama ( Capacity Planning Using Overall Factors, CPOF ) ve Kaynak Profilleri ( Resource Profiles ) dir. Bu iki teknik birer örnekle açıklanmaya çalışılacaktır.

Örnek ( RCCP, Tüm Faktörler ile Kapasite Planlama ) : Kaynak planlama kısımında verilen örnekteki torna için RCCP yapılacağını varsayalım. Bu üç ürün ailesi ( A, B ve C ) için Ana Üretim Planı Tablo 5.8’de verilmiştir. Planlama periyodunu ay olarak seçersek üç ay ( Temmuz, Ağustos ve Eylül ) için oluşacak Aylık Ana Üretim Planı Tablo 5.9’daki gibi olur.

Tablo 5.8. Hafta Bazında Ana Üretim Planı ( Toomey, 1996 )



DÖNEM(Hafta)

1

2

3

4

5

6

7

8

9

10

11

12

A Ürün Ailesi



100



100



100



100



B Ürün Ailesi

200

200

200

200

100

200

200

100

200

200

200

100

C Ürün Ailesi

100

100

100

100

100

100

100

100

100

100

100

100

Tablo 5.9. Ay Bazında Ana Üretim Planı ( Toomey, 1996 )



DÖNEM



Temmuz

Ağustos

Eylül

A Ürün Ailesi

100

200

100

B Ürün Ailesi

800

600

700

C Ürün Ailesi

400

400

300

Tablo 5.4’deki Kaynak Listesi’nden alınacak kaynak kullanım miktarı ile hesaplanan torna ihtiyacı Tablo 5.10’da verilmiştir. Tablo 5.10’da verilen Kaynak İhtiyacına göre ancak 6. dönemde 3. bir torna makinası ihtiyacı ortaya çıkacaktır. 3. dönemin talebi ( Tablo 5.5’de ) 1475 saattir ve 1680 saatlik kapasite ( 840 saat / makine * 2 makina ) ile karşılanmaktadır. Oysa ay bazında incelenirse Temmuz ayında kapasite ihtiyacı 4.600 saat iken, firma kapasitesi 6.720 ( 840 saat/makina * 2 makina * 4 dönem ) saattir. Diğer aylarda da torna makinası için bir ek kapasite ihtiyacı yoktur.

Tablo 5.8. Torna Makinası İhtiyacı ( Toomey, 1996 )



DÖNEM



Temmuz

Ağustos

Eylül

A Ürün Ailesi(2 saat / adet)

200

400

200

B Ürün Ailesi(2,5 saat / adet)

2.000

1.500

1.750

C Ürün Ailesi(6 saat / adet)

2.400

2.400

1.800

Toplam

0

4.300

3.750

RCCP Sonucu Alınacak Kararlar ( Fogarty, 1991 )

Eğer firmanın ihtiyaç duyduğu kapasite, fiili kapasiteden fazla ise alınacak ilk tedbir fiili kapasitenin arttırılmasıdır. Bu da işgücünü arttırma, metot geliştirme, mesai - vardiya koyma veya fasona vermedir. Eğer fiili kapasite arttırımı mümkün olmaz ise işin başka iş merkezlerine verilmesi, üretme yerine satınalınma yoluna gidilmesi ( make or buy ) veya - en son olarak - üretim planın değiştirilmesidir. Üretim planı değiştirilirken tüm departmanların ( pazarlama, finans, malzeme, mühendislik ve üretim ) katıldığı toplantılar düzenlenmeli ve diğer firma fonksiyonlarının da konu hakkında bilgi sahibi olması sağlanmalıdır.

Üst yönetime verilecek RCCP raporunda ne fazla detaya inilmeli ( çok sayıdaki iş merkezinin bilgilerinin sunulması ) ne de tek kalemde tüm firmanın tanımı yapılmamalıdır. Olabildiğince az ve kritik iş merkezi ile firma yöneticileri bilgilendirilmelidir.

Eğer firmanın ihtiyaç duyduğu kapasite, fiili kapasiteden az ise alınacak ilk tedbir fiili kapasitenin azaltılmasıdır. Bu da iţgücünü azaltma veya mesai - vardiyaları kaldırma ile yapılabilir.

RCCP, yapılan planın gerçekçi olup olmadığının kabaca tahmini olmasına rağmen kaynak ihtiyaç planlamadan daha ince ve detaylı; ama kapasite ihtiyaç planlamasından daha az detaylıdır. Yani, RCCP, zaman fazlı MRP verilerini ve iş rotalarını kullanmaz; mevcut kapasite verilerini ve gerçekleştirilmesi beklenen kapasite verilerini kullanır. Şekil 5.5’de RCCP ve CRP kapasite planlamalarının MRP II sistematiği içindeki yerleri gösterilmiştir. RCCP, MPS’den sonra, CRP ise MRP’den sonra gerçekleştirilir.



Şekil 5.5 İki Farklı Kapasite Planlamanın Yeri ( FOGARTY, 1991 )

c) Kapasite İhtiyaç Planlama ( Capacity Requirements Planning-CRP )

Kapasite İhtiyaç Planlama ( CRP ), APICS tarafından Üretim planınının uygulanabilmesi için kapasite seviyelerini / limitlerini oluşturma, ölçme ve ayarlama işlevidir.

CRP hesaplamaları, kaba kapasite planlama ( RCCP ) ile benzer şekilde yapılır. Ancak toplu üretim planı ( kaynak planlama kullanır ) veya ana üretim planı ( RCCP kullanır ) yerine MRP sistemi tarafından oluşturulan Açık İş Emirleri ( Scheduled Receipts ) ve Planlanmış Emirler ( Planned Orders ) CRP’de kullanılır. Ayrıca Kaynak Listeleri ve Kaynak Profilleri yerine rotalar kullanılmaktadır. RCCP sadece kritik kaynakları gözönüne alırken, CRP tüm iş merkezlerinin iş yükü durumunu gözönüne alır.

CRP için planlama periyodu 1 yıldan azdır. Revizyonlar haftalık veya aylık olarak yapılır. Diğer planlama faaliyetlerine nazaran daha otomatize olmuş bir faaliyettir. Parça ana dosyasından, iş emirleri dosyasından, iş merkezi dosyasından ve açık sipariş dosyasından veri temin neder. Bu nedenle gerekli veri tabanının oluşturulmuş olması gerekir.( Yıldız, 1992 )

Kapasite ihtiyaç planlaması, ana üretim planını geçerli kılan bir planlamadır. İş merkezi kapasitelerini projelenen iş merkezi yükleri ile karşılaştırır. Aynı zamanda, kapasite ihtiyaç planı, planlanan siparişleri iş merkezleri bazında çizelgeler. Malzeme ihtiyaç planı ile aynı zaman periyodunu kullanır.

Kapasite ihtiyaç planı iteratif bir plandır. Fabrikada üretilen parçaların iş rotalarını girdi olarak kullanır. “Rota”, parçanın hangi iş merkezlerinden geçeceğinin belirlenmesidir. Diğer bir girdi de kaynakların miktarını hesaplarken kullanılan ölçü birimidir. Kapasite ihtiyaç planı bu girdilerle beraber malzeme ihtiyaç planından gelen net ihtiyaç, açılan sipariş ve beklenen siparişlere göre, her bir iş merkezi için her bir zaman diliminde gerekli kapasiteyi tahmin eder. Gerçek verilerle ( makinelerin bakımı, arızalar, mevcut iş yükü ) tahmin edilen kapasite karşılaştırılır.

RCCP’ye ek olarak CRP yapılmasını gerektiren koşullar aşağıdaki şekildedir: ( LANDVATER, 1997 )

  1. Planlanması gereken çok fazla sayıda iş merkezi varsa kapasite ihtiyaç planı yapılır.
  2. Ürün ağaçları çok seviyeli ise kapasite ihtiyaç planı yapılır. Kapasite ihtiyaç planı, kaba kapasite planlamadan farklı olarak planlanmış siparişleri, malzeme ihtiyaç planındaki çizelgelenmiş alımları, sipariş miktarlarını ve rotaları göz önüne alır.

İş merkezi kapasitesi, teorik kapasite değerinin, yararlanma ve verim oranına göre ayarlanmış durumudur. Kapasite, ya makina yoğun iş merkezlerini esas alarak standart “makina-saat”i ya da işçilik sürelerini esas alarak standart “iş gücü - saat”i şeklinde verilir. Kullanılabilir kapasite formülünü şu şekilde verebiliriz:

Kullanılabilir kapasite = Çalışma saati * Yararlanma oranı * Verim oranı

Makinadan yararlanma, makinenin kullanılabilir gerçek zamanlarının bir oranıdır. Kullanılabilirlik, gerçekleşebilecek makine arızalarını da dikkate alır.

İş merkezi yükü, planlı siparişleri ( planned orders ) dengelemeye çalıştığı gibi planlanmış sipariş ( open orders ) durumunu da göz önüne alır. Planlı siparişlerin çizelgesinin yanında girdi olarak parça numaraları için belirlenen operasyon sırası verilerini ve çizelgelenen iş merkezi için iş merkezi verilerini kullanır. Operasyon sırası verileri, operasyon numarasını, operasyon tanımını, standart hazırlık zamanını, standart işleme zamanını içerir. İş merkezi verileri ise kuyrukta beklemenin yanında yukarıda bahsedilen kapasite faktörleridir. Her operasyon için temin süreleri, aşağıdaki süreleri dikkate alır:

İş yükü ise sadece hazırlık ve işlem sürelerini içerir. Kuyruk, bekleme ve taşımalar kapasite ile ifade edilmezler. Bu faktörler sadece zaman ve yer işgal ederler. Örneğin, 100 parçalık bir siparişimiz olsun. Hazırlık zamanı 2 saat ve her parçanın işlenme süresi 0.1 saattir. Bu iş merkezi 2 günlük kuyrukta beklemeyi kaldırabilmekte ve günde 8 saat çalışmaktadır. 4 saat bekleme süresi, 4 saat de taşınma süresi olarak harcanmaktadır. Bu iş merkezindeki iş yükü, bu durumda, 100 * 0.1 = 10 saat işleme + 2 saat hazırlık = 12 saattir. Parçanın bu operasyondan temin süresi 16 saat kuyruk + 2 saat hazırlık + 10 saat işleme + 4 saat bekleme + 4 saat taşınma = 36 saattir.

Atölye tipindeki bir imalat yerinde zamanın çoğu kuyrukta beklemek ile geçer. Gerçek operasyon süreleri, hazırlık ve işleme süreleridir; iş merkezi yükünü hesaplarken kullanılır. Operasyonlar arasında geçen beklemeler, taşınmalar ve kuyruk süreleri iş merkezi yükünün parçaları değildir; fakat temin süresinin büyük bir kısmını kapsadığından yarı mamul stoku (work in prosess) olarak adlandırılır.





Tablo 5.12 Kaba Kapasite Planlama ve Kapasite İhtiyaç Planlaması arasındaki farklar

KABA KAPASİTE PLANLAMA

KAPASİTE İHTİYAÇ PLANLAMASI

  • MPS’den önce veya sonra yapılır.

  • MRP’den sonra yapılır.
  • Envanter durumu dikkate alınmaz.
  • Envanter durumu göz önüne alınır.
  • Kaynak profili kullanılır.
  • Rotalar kullanılır.
  • Detaysız, genel ve ortak birimlere dayanan bir planlama şeklidir.
  • Detaylı, iş merkezleri esas alınarak yapılan bir plandır. Önceden planlanmış ama serbest bırakılmamış siparişler de göz önüne alınır. Kullanılabilir kapasiteyi etkileyen iş yüklerini de dikkate alır.
  • Fabrika kapasitesi yeterli görünebilir. Sadece kilit noktalar göz önüne alınmıştır.
  • Darboğazların oluştuğu noktalar görülebilir.
  • İş öncelikleri güncelliğini korumaz.
  • İş öncelikleri güncelliğini korur.
  • Malzemeler ya ileriye doğru ya da geriye doğru çizelgelenebilirler. Geriye çizelgeleme - daha çok kullanılan bir yöntemdir - siparişin teslim tarihi ile başlar ve çizelgedeki verileri ve sistem mantığını kullanarak siparişi işlemeye başlama tarihini geriye doğru gelerek bulur. İleriye doğru çizelgeleme ise malzeme ihtiyaç planında belirlenen tarihte işlemeye başlayarak çizelgeyi, işlemlerin tamamlanma tarihine ilerletir.

    “Sınırsız yükleme” önceden belirlenmiş olan zaman dilimlerinde, iş merkezi yükünü parça numarasını ve malzeme ihtiyaçlarını baz alarak hesaplar; kapasiteyi dikkate almaz. Bu hesaplar yapılınca yük kapasite ile kıyaslanır; eğer problemler baş gösterirse alternatif faktörler tarafından kapasite dengelenmeye çalışılır. “Sınırlı yükleme” sistemi ise herhangi bir iş merkezinin haddinden fazla yüklenmesine izin vermez; fazla yükü bir sonraki zaman dilimine taşır. “Sınırlı yükleme” planlama sırasında değil daha çok yürütme sırasında baş vurulan bir yöntemdir. Kapasite ihtiyaç planı ise “sınırsız yükleme” yöntemini kullanır.

    “Sınırsız yükleme” iş merkezinin kapasite limitinden az veya fazla yükleme yaptığında kapasite ve iş yüküne bazı değişikliklerin yapılması gerekir. Mevcut kapasite vardiya ekleyerek, fazla mesai yaparak ya da işçi alarak arttırılabilir; iş yükü malzemeyi dışarıda - fason yaptırarak ya da dışarıdan satın alarak, parti büyüklüğünü küçülterek ya da zorunlu hallerde ana üretim planını değiştirerek azaltılabilir. İş yükü, siparişi erken bir tarihte serbest bırakarak, parti büyüklüğünü büyüterek, malzeme ihtiyaçlarını çoğaltarak arttırılabilir. İş yükü, alternatif iş rotalarına atanarak iş merkezlerine atanabilir; ana üretim planı revize edilebilir.

    Örnek ( Kapasite İhtiyaç Planlama ) : Aşağıda rotaları ve süreleri verilmiş parçalara göre günde 2 vardiya ( her vardiyada 8 saatlik çalışma ) çalışma şekline göre Freze makinası için İş yükünü CRP mantığı ile bulalım. Tablo 5.13’de parçalar için rotalar verilmiştir.























    Tablo 5.13. Parçalar İçin Rotalar

    Parça 1

    Baţlama Tarihi : 20 / 04 /1997( 07.00 )

    Bitiţ Tarihi : 22 / 04 /1997 ( 07.00 )

    İşlem Adı

    İşlem Süresi ( Saat )

    Freze

    20

    Delme

    15

    Kalite Kontrol

    2

    Parça 2

    Baţlama Tarihi : 20 / 04 /1997( 07.00 )

    Bitiţ Tarihi : 22 / 04 /1997 ( 09.00 )

    İşlem Adı

    İşlem Süresi ( Saat )

    Torna

    15

    Delme

    15

    Freze

    14

    Kalite Kontrol

    2

    Parça 3

    Baţlama Tarihi : 20 / 04 /1997( 07.00 )

    Bitiţ Tarihi : 22 / 04 /1997 ( 15.00 )

    İşlem Adı

    İşlem Süresi ( Saat )

    Freze

    10

    Ovalama

    15

    Kalite Kontrol

    2

    İşleri teslim önceliğine göre yerleştirirsek oluşacak çizelge Tablo 5.14’de verimiştir. Tablodaki hücrelerde parantez içindeki değer parça numarasını ve diğer değer ilgili işleme ayrılan kapasiteyi göstermektedir.

    Tablo 5.14a. CRP Mantığı ile 1. Parçanın Çizelgelenmesi



    20 / 04 / 97

    21 / 04 / 97

    22 / 04 / 97



    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    Freze

    8 ( 1 )

    8 ( 1 )

    4 ( 1 )



    Delme



    4 ( 1 )

    8 ( 1 )

    3 ( 1 )



    Torna



    Ovalama



    Kalite Kontrol



    2 ( 1 )



    Tablo 5.14b. CRP Mantığı ile 2. Parçanın Çizelgelenmesi



    20 / 04 / 97

    21 / 04 / 97

    22 / 04 / 97



    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    Freze

    8 (1)

    8 (1)

    4 (1)

    2 (2)

    8 (2)

    4 (2)

    Delme



    1 (2)

    4 (1) - 8 (2)

    8 (1) - 6 (2)

    3 (1)



    Torna

    8 (2)

    7 (2)



    Ovalama



    Kalite Kontrol



    2 (1)

    2 (2)

    Tablo 5.14c. CRP Mantığı İle 3. Parçanın Çizelgelenmesi



    20 / 04 / 97

    21 / 04 / 97

    22 / 04 / 97



    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    Freze

    8 (1) - 8 (3)

    8 (1) - 2 (3)

    4 (1)

    2 (2)

    8 (2)

    4 (2)

    Delme



    1 (2)

    4 (1) - 8 (2)

    8 (1) - 6 (2)

    3 (1)



    Torna

    8 (2)

    7 (2)



    Ovalama



    6 (3)

    8 (3)

    1 (3)



    Kalite Kontrol



    2 (3)

    2 (1)

    2 (2)

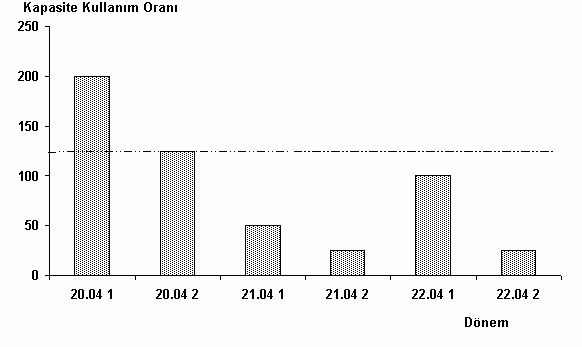

    Freze’nin iş yükünün hesaplanması Tablo 5.15’de verilmiştir. Frezenin iş yükü profili Şekil 5.6’da verilmiţtir.

    Tablo 5.15. Freze’nin İşYükü Hesaplanması



    20 / 04 / 97

    21 / 04 / 97

    22 / 04 / 97



    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    1. Vardiya

    2. Vardiya

    Freze

    8 (1) - 8 (3)

    8 (1) - 2 (3)

    4 (1)

    2 (2)

    8 (2)

    4 (2)

    İş Yükü

    16 / 8

    10 / 8

    4 / 8

    2 / 8

    8 / 8

    4 / 8

    Kapasite Kullanım Oranı ( % )

    200

    125

    50

    25

    100

    50

    CRP Sonucu Alınacak Kararlar ( Landvater, 1993 )

    CRP planı ile oluşacak kapasite ihtiyacına ( fazla veya az yüklenme ) göre aşağıdaki çözümler kullanılmaktadır ;
