Trabajo Nro. 4 - Marco Lógico / CORPOVARGAS

Elaborado por:     Maitane Fernández
                              Javier Chirinos
                              Victor Moreno

Contenido

Referencia Teórica Marco Lógico

Proceso de Planificación en CORPOVARGAS

Formulación Marco Lógico según Narmativa del Ministerio de Planificación y Desarrollo

Conclusión

Bibliografia

Referencia Teórica - Marco Lógico

Realizado por: Javier Chirinos

GENERALIDADES

El Marco Lógico (Rosenberg & Posner, 1979) fue desarrollado por la Agencia de los Estados Unidos para el Desarrollo Internacional como una herramienta para ayudar a conceptualizar un proyecto y analizar sus premisas. Desde el desarrollo del Marco Lógico, éste ha sido adoptado, con varias adaptaciones (GTZ, 1983), por un gran número de organizaciones bilaterales e internacionales de desarrollo. El Marco Lógico ha sido extremadamente valioso para el diseño, ejecución, monitoreo y evaluación de proyectos. Su propósito es brindar estructura al proceso de planificación y comunicar información esencial relativa al proyecto. Puede utilizarse en todas las etapas de preparación del proyecto: programación, identificación, orientación, análisis, presentación ante los comités de revisión, ejecución y evaluación ex-post.

El método del Marco Lógico responde al hecho de que comúnmente los proyectos que se diseñan carecen de precisión y contienen objetivos múltiples. Es común también que no se logren los resultados esperados con el proyecto debido a que no se encuentra delimitada la responsabilidad del gerente o director del proyecto. O bien, también sucede que una vez finalizado un proyecto, no se cuenta con una base objetiva para comparar lo que se tenía planeado con lo que realmente se logró realizar.

El Sistema del Marco Lógico es una metodología participativa que busca enfocar un problema determinado de manera total, organizada, sistemática y disciplinada. Esta metodología se usa, como se mencionó anteriormente, para incrementar la precisión en la planeación de los proyectos, fortalece el proceso de conceptualización, diseño, evaluación (ex ante y ex post) y ejecución de proyectos. Además permite relacionar múltiples objetivos con actividades, así como clarificar funciones y responsabilidades entre los involucrados con un proyecto.

La eficacia del Marco Lógico depende en gran medida del grado en que se incorporen los puntos de vista de los usuarios y de otras personas con un interés legítimo con el desarrollo del proyecto de investigación.

En proyectos de investigación la Matriz del Marco Lógico proporciona una visión global de lo que se pretende resolver con un proyecto, del proyecto mismo y de las responsabilidades del investigador y de los usuarios comprometidos. De igual manera permite ver en un solo esquema los objetivos que se pretenden alcanzar encaminados a la solución de problemas identificados y muestra la manera cuantitativa de comprobarlo.

El Marco Lógico obliga a quien diseña un proyecto a establecer sus objetivos, definir los indicadores de éxito del proyecto, identificar los medios para verificar los logros alcanzados por el proyecto, clarificar las relaciones lógicas de la planeación del proyecto, definir los riesgos cuya verificación condicionaría el logro de los objetivos, definir los recursos que se requieren para la implementación de los productos esperados de la investigación y determinar la responsabilidad que cada uno de los involucrados adquiere para el cumplimiento de los objetivos.

VENTAJAS DEL MARCO LOGICO

El método del marco lógico provee las siguientes ventajas sobre enfoques menos estructurados:

INSTRUMENTOS BÁSICOS PARA LA REALIZACIÓN DEL MARCO LOGICO

Para asegurar un buen resultado, el Sistema del Marco Lógico está compuesto de cinco instrumentos básicos que son:

1.    Análisis de Involucrados

Identificación de personas, grupos e instituciones relacionados con el proyecto, y recopilación de opiniones y puntos de vista respecto a la problemática.

2.  Análisis de Problemas

Descripción de los argumentos que integran a la problemática, como una serie causa-efecto.

3.  Análisis de Objetivos

Identificación de los objetivos que podrían alcanzarse en caso de que se solucionaran los argumentos de la problemática.

4.   Análisis de Alternativas

Identificación de las posibles acciones que podrían desarrollarse para solucionar los argumentos de la problemática y selección de aquellas que integrarán al proyecto.

5.   Matriz del Marco Lógico

Formato para desarrollar de manera consistente y sostenible el diseño del proyecto. Contiene la siguiente información:

ESTRUCTURA DEL MARCO LOGICO

La Matriz del ML está estructurada por cuatro renglones y cuatro columnas. Las cuatro columnas de la matriz suministran la siguiente información:

Primera columna: Un resumen narrativo de los objetivos a distintos niveles que se pretenden lograr con el proyecto y de las actividades para ejecutar.

Segunda columna: Los indicadores específicos a alcanzar, esto es, la expresión cuantitativa del logro de los objetivos.

Tercera columna: Medios de verificación de los indicadores.

Cuarta columna: Supuestos principales en los que se basa el diseño.

Las cuatro filas de la matriz proporcionan información de cada uno de los objetivos en cuatro momentos diferentes en la vida del proyecto. Los objetivos de la primera y segunda fila se refieren a una etapa posterior a la investigación, cuando las acciones dependen principalmente del usuario comprometido. La tercera y cuarta fila se refieren a objetivos de la investigación, cuando las acciones dependen principalmente del investigador director del proyecto.

Primera fila: Fin del Proyecto que se pretende alcanzar una vez que hayan estado en funcionamiento los productos de la investigación.

Segunda fila: Propósito del Proyecto, esto es, el propósito que se logra cuando los productos de la investigación han sido adoptados.

Tercera fila: Productos esperados de la Investigación al concluir la misma.

Cuarta fila: Actividades que se han de desarrollar para generar los productos.

JERARQUIA DE OBJETIVOS

En la celda correspondiente al propósito únicamente se enuncia un objetivo. Si se identifica más de un propósito, es muy probable que se esté hablando de un programa y no de un solo proyecto.

Si se trata de un programa, se generarán tantas matrices como propósitos se identifiquen para lograr el Fin del proyecto, esto es, se generará una matriz por proyecto identificado. La razón de esto es práctica, pues es más fácil enfocar el o los producto(s) de un proyecto hacia el logro de un solo objetivo.

Cuando existen múltiples propósitos, se diluyen los esfuerzos y se debilita el diseño de un proyecto. El propósito del proyecto debería responder a la que presumiblemente es la principal causa del problema que se quiere resolver con la realización del proyecto.

El objetivo del proyecto está fuera del control del equipo de proyecto. Debido a que se logra a partir de la implementación de resultados del proyecto, no se puede responsabilizar al director del proyecto de su logro, sino a otra institución, equipo o persona.

Los productos del proyecto o de la investigación son los bienes y servicios que debe producir el ejecutor (director del proyecto), los resultados por cuyo logro se espera se asignen recursos.

Los productos del proyecto pueden ser: una fórmula, un paquete tecnológico, un método, un diagnóstico, un plan de manejo de recursos, entre otros.

INDICADORES

Indicadores de Fin y de Propósitos:

Los indicadores hacen específicos los resultados esperados en tres dimensiones: cantidad, calidad y tiempo. El Propósito de un proyecto podría ser hacer que las condiciones sanitarias en las aguas ribereñas cumplan con las normas sanitarias y el indicador podría ser reducir el recuento promedio de coliformes totales por debajo de 1000 por 100 ml en una playa específica para el año 2000. Tal indicador es inequívoco. Enfoca a la gerencia del proyecto en un objetivo cuantitativo, mensurable, de menos de 1000 coliformes totales por 100 ml, más bien que las alternativas posibles (coliformes fecales o enterococos). Especifica la calidad (en este caso de la playa donde tiene que lograrse el resultado), y expresa cuándo se esperan los resultados.

Aunque hay varios indicadores potenciales de resultados esperados, el marco lógico debe especificar la cantidad mínima necesaria para concluir que el Propósito se ha logrado. Los indicadores deben medir el cambio que puede atribuirse al proyecto, y deben obtenerse a costo razonable, preferiblemente de las fuentes de datos existentes. Los mejores indicadores contribuyen a asegurar una buena gestión del proyecto y permiten que los gerentes de proyecto decidan si serán necesarios componentes adicionales o correcciones de rumbo para lograr el Propósito del proyecto.

En algunos proyectos, como los de sectores sociales, puede ser difícil encontrar indicadores mensurables. A veces es necesario utilizar indicadores indirectos. Sin embargo, la disponibilidad de indicadores mensurables obviamente no debe determinar el diseño del proyecto. Tal como indicara alguna vez E.J. Mishan, "es mejor tener una medida bruta del concepto adecuado, que una medida perfecta del concepto erróneo.

Indicadores de los Componentes

Los indicadores de los Componentes son descripciones breves de los estudios, capacitación y obras físicas que suministra el proyecto. La descripción debe especificar cantidad, calidad y tiempo. Por ejemplo, un proyecto de educación podría especificar 10 escuelas técnicas, ubicadas en ciudades específicas, cada una con una capacidad de 1.000 estudiantes por año, y con el equipamiento especificado por las normas (o consignado en el anexo al informe de proyecto).

Indicadores de Actividades

El presupuesto del proyecto aparece como el indicador de Actividad en la fila correspondiente. El presupuesto se presenta por el conjunto de actividades que generan un Componente.

Evaluación de la columna de los indicadores

MEDIOS DE VERIFICACION

Las fuentes de verificación describen los medios de información que van a demostrar que se cumplieron los indicadores verificables. Si estas fuentes no existen, su generación se deberá incluir en la lista de actividades y si ello implica un costo, éste se deberá incluir en el presupuesto.

Si los indicadores seleccionados no tienen fuente de verificación alguna, entonces se deben encontrar otros indicadores.

El marco lógico indica dónde el ejecutor o el evaluador pueden obtener información acerca de los indicadores. Ello obliga a los planificadores del proyecto a identificar fuentes existentes de información o a hacer previsiones para recoger información, quizás como una actividad del proyecto. No toda la información tiene que ser estadística. La producción de Componentes puede verificarse mediante una inspección visual del especialista. La ejecución del presupuesto puede verificarse con los recibos presentados para reembolso o como justificación para volver a integrar el fondo rotatorio.

SUPUESTOS

Cada proyecto comprende riesgos: ambientales, financieros, institucionales, sociales, políticos, climatológicos u otros factores que pueden hacer que el mismo fracase. El marco lógico requiere que el equipo de diseño de proyecto identifique los riesgos en cada etapa: Actividad, Componente, Propósito y Fin. El riesgo se expresa como un supuesto que tiene que ser cumplido para avanzar al nivel siguiente en la jerarquía de objetivos. El razonamiento es el siguiente: si se llevan a cabo las Actividades indicadas y ciertos supuestos se cumplen, entonces produciremos los componentes indicados. Si producimos los Componentes indicados y otros supuestos se cumplen, entonces lograremos el Propósito del proyecto. Si logramos el Propósito del proyecto, y todavía se siguen demostrando los supuestos ulteriores, entonces contribuiremos al logro del Fin. Los supuestos representan un juicio de probabilidad de éxito del proyecto que comparten el equipo de diseño del proyecto, el prestatario, la Representación, la administración del Banco, y el ejecutor, que debe participar en el proceso de diseño del proyecto.

Los supuestos son afirmaciones sobre los factores de incertidumbre entre cada nivel de los objetivos, son factores críticos de éxito sobre los cuales el director del proyecto no tiene control. Los supuestos (o riesgo) del proyecto tienen una característica importante: los riesgos se definen como que están más allá del control directo de la gerencia del proyecto. El equipo de diseño de proyecto se interroga qué podría ir mal a cada nivel. Al nivel de Actividad, por ejemplo, los fondos de contraparte podrían no llegar en el momento debido, o podría haber un cambio en las prioridades del gobierno, o una huelga, o una devaluación de envergadura, etc. El objetivo no es el de consignar cada eventualidad que pueda concebirse, sino el identificar posibilidades con un grado razonable de probabilidad.

La columna de supuestos juega un papel importante tanto en la planificación como en la ejecución. En la etapa de planificación sirve para identificar riesgos que pueden evitarse incorporando Componentes adicionales en el proyecto mismo. Por ejemplo, uno de los supuestos de un programa de salud rural podría ser que el personal calificado está dispuesto a mudarse y a vivir en las zonas rurales. Dado que este supuesto es crítico al logro del Propósito del proyecto, la buena disposición del personal no puede quedar librada al azar. El equipo de proyecto debe trabajar en el diseño, Actividades y Componentes del proyecto para asegurarse que el personal calificado estará dispuesto (tendrá incentivos) para radicarse en zonas rurales. El Componente podría ser un sistema de pagos de incentivo, suministro de residencia gratis, o alguna otra cosa. Si el supuesto es crítico, y no hay Componente que lo pueda controlar, el equipo de diseño del proyecto y la gerencia del mismo bien pueden decidir que el proyecto particular es demasiado riesgoso y debe abandonarse.

Los supuestos son importantes también durante la ejecución. Indican los factores que la gerencia del proyecto debe anticipar, tratar de influir, y/o encarar con adecuados planes de emergencia. Por ejemplo, si el éxito de un programa de irrigación supone que el Ministerio de Agricultura cumplirá con su compromiso de quitar los precios tope o las restricciones a la exportación en una fecha determinada, el gerente del proyecto debe vigilar constantemente la marcha de eventos e indicar al Ministerio y al Banco que las demoras pueden frustrar el logro del Propósito del proyecto. Una de las ventajas de plantear los supuestos es que el gerente del proyecto tiene el incentivo de comunicar los problemas emergentes más que dejarlos para que otro los descubra.

El marco lógico indica dónde el ejecutor o el evaluador pueden obtener información acerca de los indicadores. Ello obliga a los planificadores del proyecto a identificar fuentes existentes de información o a hacer previsiones para recoger información, quizás como una actividad del proyecto. No toda la información tiene que ser estadística. La producción de Componentes puede verificarse mediante una inspección visual del especialista. La ejecución del presupuesto puede verificarse con los recibos presentados para reembolso o como justificación para volver a integrar el fondo rotatorio.

ESTRUCTURA DEL MARCO LOGICO

LA ESTRUCTURA DEL MARCO LÓGICO

Resumen Narrativo de Objetivos Indicadores Verificables Objetivamente Medios de Verificación Supuestos
FIN

El Fin es una definición de cómo el proyecto o programa contribuirá a la solución del problema (o problemas) del sector.

 Los indicadores a nivel de Fin miden el impacto general que tendrá el proyecto. Son específicas en términos de cantidad, calidad y tiempo. (grupo social y lugar, si es relevante). Los medios de verificación son las fuentes de información que se pueden utilizar para verificar que los objetivos se lograron. Pueden incluir material publicado, inspección visual, encuestas por muestreo, etc. Los supuestos indican los acontecimientos, las condiciones o las decisiones importantes necesarias para la "sustentabilidad" (continuidad en el tiempo) de los beneficios generados por el proyecto.
PROPÓSITO

El Propósito es el impacto directo a ser logrado como resultado de la utilización de los Componentes producidos por el proyecto. Es una hipótesis sobre el impacto o beneficio que se desea lograr.

Los indicadores a nivel de Propósito describen el impacto logrado al final del proyecto. Deben incluir metas que reflejen la situación al finalizar el proyecto. Cada indicador especifica cantidad, calidad y tiempo de los resultados por alcanzar. Los medios de verificación son las fuentes que el ejecutor y el evaluador pueden consultar para ver si los objetivos se están logrando. Pueden indicar que existe un problema y sugieren la necesidad de cambios en los componentes del proyecto. Pueden incluir material publicado, inspección visual, encuestas por muestreo, etc. Los supuestos indican los acontecimientos, las condiciones o las decisiones que tienen que ocurrir para que el proyecto contribuya significativamente al logro del Fin.
COMPONENTES

Los Componentes son las obras, servicios, y capacitación que se requiere que complete el ejecutor del proyecto de acuerdo con el contrato. Estos deben expresarse en trabajo terminado (sistemas instalados, gente capacitada, etc.)

Los indicadores de los Componentes son descripciones breves, pero claras de cada uno de los Componentes que tiene que terminarse durante la ejecución. Cada uno debe especificar cantidad, calidad y oportunidad de las obras, servicios, etc., que deberán entregarse. Este casillero indica dónde el evaluador puede encontrar las fuentes de información para verificar que los resultados que han sido contratados han sido producidos. Las fuentes pueden incluir inspección del sitio, informes del auditor, etc. Los supuestos son los acontecimientos, las condiciones o las decisiones que tienen que ocurrir para que los componentes del proyecto alcancen el Propósito para el cual se llevaron a cabo.
ACTIVIDADES

Las Actividades son las tareas que el ejecutor debe cumplir para completar cada uno de los Componentes del proyecto y que implican costos. Se hace una lista de actividades en orden cronológico para cada Componente.

Este casillero contiene el presupuesto para cada Componente a ser producido por el proyecto. Este casillero indica donde un evaluador puede obtener información para verificar si el presupuesto se gastó como estaba planeado. Normalmente constituye el registro contable de la unidad ejecutora. Los supuestos son los acontecimientos, condiciones o decisiones (fuera del control del gerente de proyecto) que tienen que suceder para completar los Componentes

EJECUCIÓN DEL PROYECTO

La ejecución del proyecto, el marco lógico y el plan de ejecución son los documentos base y contribuyen a la coordinación y seguimiento del plan de ejecución.

El marco lógico y el plan de ejecución son lo suficientemente breves como para que todos los participantes (no solo el gerente) cuenten con una copia y contribuir a que todos sepan en forma específica lo que están procurando lograr, cómo puede medirse el éxito, quién se supone debe hacer qué, cuándo se supone que lo haga, y qué riesgos requieren seguimiento y capacidad de anticipación.

Como ya se señaló, el logro del Propósito y de el Fin no están bajo el control del gerente o ejecutor del proyecto. El gerente solo tiene control de las Actividades, el presupuesto, y los Componentes que entrega; lo demás está fuera de su control (existen situaciones ajenas a la ejecución del proyecto sobre las cuales el gerente no tiene ningún control).

Sin embargo, el gerente tiene la responsabilidad de hacer un seguimiento de todos estos factores, informar a las autoridades superiores cuando parece que los supuestos no se van a cumplir, y sugerir acciones que permitan lograr el Propósito.

LA EVALUACION DEL PROYECTO

Con frecuencia sucede que los encargados del seguimiento y control de proyectos se ven obligados a trabajar con mucha más información que la realmente necesaria para tomar decisiones claves, mientras al mismo tiempo carecen de la información crítica que realmente requerirían para tomarlas. Una cuidadosa selección de indicadores y la eficaz organización del monitoreo puede revertir esta situación fácilmente.

El monitoreo es el procedimiento mediante el cual verificamos la eficiencia y eficacia de la ejecución de un proyecto mediante la identificación de sus logros y debilidades y en consecuencia, recomendamos medidas correctivas para optimizar los resultados esperados del proyecto.

La Representación es responsable del monitoreo continuo de los proyectos y tiene la función primaria de identificar problemas de desempeño y de trabajar con los ejecutores para solucionarlos satisfactoriamente. Un monitoreo eficaz le permite al Financiador y al prestatario actuar antes de que los problemas se compliquen demasiado, para poder así resolverlos de manera efectiva. La Representación se encarga de este proceso de monitoreo y de elevar informes a la administración del Financiador sobre los acontecimientos importantes del proyecto.

BENEFICIOS DEL MONITOREO

El monitoreo de proyectos genera los siguientes beneficios:

LISTA DE VERIFICACIÓN DEL DISEÑO DEL PROYECTO

Es recomendable al terminar de construir la matriz hacer un sencillo repaso para asegurar que están incluidas todas las condiciones necesarias para la integración del Marco Lógico, con ello se puede asegurar que el proyecto está bien diseñado. La verificación de todas estas condiciones podría considerarse como una evaluación del proyecto de investigación a nivel de idea.

A continuación se presenta una lista de verificación que puede ser empleada para la evaluación del proyecto.

  1. El Fin está claramente expresado.
  2. Los indicadores de Fin son verificables en términos de cantidad, calidad y tiempo.
  3. El proyecto tiene un sólo Propósito.
  4. El Propósito está claramente expresado.
  5. Los indicadores del Propósito no son un resumen de los Componentes, sino una forma independiente de medir el logro del Propósito.
  6. Los indicadores del Propósito sólo miden lo que es importante.
  7. Los indicadores del Propósito tienen medidas de cantidad, calidad y tiempo.
  8. Los indicadores del Propósito miden los resultados esperados al final de la ejecución del proyecto.
  9. Los Componentes (Resultados) del proyecto están claramente expresados.
  10. Los Componentes están expresados como resultados.
  11. Todos los Componentes son necesarios para cumplir el Propósito.
  12. Los Componentes incluyen todos los rubros de los cuales es responsable la gerencia del proyecto.
  13. Los indicadores de los Componentes son verificables en términos de cantidad, calidad y tiempo.
  14. Las Actividades incluyen todas las acciones necesarias para producir cada Componente.
  15. Las Actividades identifican todas las acciones necesarias para recoger información sobre los indicadores.
  16. Las Actividades son las tareas para las cuales se incurre en costos para completar los Componentes.
  17. La relación entre las Actividades y el presupuesto es realista.
  18. La relación si/entonces entre el Propósito y el Fin es lógica y no omite pasos importantes.
  19. La relación entre los Componentes y el Propósito es realista.
  20. La lógica vertical entre las Actividades, los Componentes, el Propósito y el Fin es realista en su totalidad.
  21. El Propósito, junto con los supuestos a ese nivel, describen las condiciones necesarias, aún cuando no sean suficientes, para lograr el Fin.
  22. Los Componentes, junto con los supuestos a ese nivel, describen las condiciones necesarias y suficientes para lograr el Propósito.
  23. Los supuestos al nivel de Actividad no incluyen ninguna acción que tenga que llevarse a cabo antes que puedan comenzar las Actividades. (Las condiciones precedentes se detallan en forma separada).
  24. La columna de medios de verificación identifica dónde puede hallarse la información para verificar cada indicador.
  25. El marco lógico define la información necesaria para la evaluación del proyecto (e.g., de terminación, ex-post).

Proceso de Planificación en CORPOVARGAS

Realizado por: Victor Moreno

PRESENTACION

El Instituto Autónomo Corporación para la recuperación y desarrollo del Estado Vargas (CORPOVARGAS), fue creado según Ley de Corporación para la Recuperación y Desarrollo del Estado Vargas, emanada de la Comisión Legislativa Nacional publicada en la Gaceta Oficial de la República Bolivariana de Venezuela Nro. 36.968 de fecha 08 de Junio de 2.000. Esta Corporación está adscrita al Ministerio de Planificación y Desarrollo y su ámbito de acción específica es el estado Vargas.

PLAN OPERATIVO ANUAL

Es un documento que guía el funcionamiento de la Corporación, sirviendo de patrón para la programación, el control y la supervisión de la ejecución físico-financiera del presupuesto asignado a la organización, tanto para su funcionamiento, como para las obras a ser ejecutadas en el estado Vargas, con el objeto de recuperar e impulsar su desarrollo, luego de la catástrofe natural ocurrida en el mes de diciembre de 1.999.

El Plan Operativo Anual expone las obras a ser ejecutadas por las unidades que conforman la organización a través de los recursos asignados por el Plan de Sobremarcha, estableciendo las prioridades y directrices estratégicas de acción por medio de la programación y coordinación de las actividades que le darán viabilidad a estos recursos. Así mismo se expone la planificación de las acciones operacionales que serán ejecutadas por las gerencias de apoyo, asegurando la correcta ejecución presupuestaria.

Para su elaboración se han utilizado las herramientas metodológicas pertinentes, entre ellas el Marco Lógico, para engranar el presupuesto asignado con las actividades, acciones y obras a ejecutar, permitiendo además establecer un sistema de seguimiento a través de la revisión de los resultados obtenidos en cada una de las áreas de acción, comparándolas con los insumos asignados. La herramienta de Marco Lógico es el instrumento que el Ministerio de Planificación y Desarrollo ha impartido a las diferentes organizaciones y corporaciones de desarrollo para documentar, planificar y controlar los proyectos y obras a ejecutar en el Plan Operativo Anual.

Cave destacar que el Plan Operativo Anual de CORPOVARGAS para el año 2002 constaba originalmente de 32 proyectos de envergadura y el presupuesto asignado para ese período solo le permitirá el desarrollo de uno. Actualmente el Plan se está reestructurando para contemplar este cambio.

METODOLOGIA USADAS PARA EL DESARROLLO DEL POA

En el POA del 2002 se han utilizado la metodología I-P-R (Insumo - Producto - Resultado); que permitirá evaluar el avance de cada uno de los proyectos elaborados y la metodología Matriz Marco Lógico, que permitirá evaluar, a través de productos concretos, el cumplimiento de los objetivos generados por las directrices estimadas en el Programa de Gobierno del Presidente de la República, definidas en el Plan Operativo Anual Nacional (POAN).

I-P-R (Insumo - Producto - Resultado):

Este método utiliza tres formatos. El primero demuestra las Acciones Operacionales que ejecutaran las unidades de dirección, control, coordinación y apoyo (Presidencia, Consultoría Jurídica, Contraloría Interna, Relaciones Institucionales, Gerencia Logística y la Gerencia General); en el mismo se expone la cuantificación, a través de las unidades de medidas (indicadores), de las actividades estimadas a ser ejecutadas por estas unidades durante el ejercicio fiscal 2002, dándole así justificación a sus funciones.

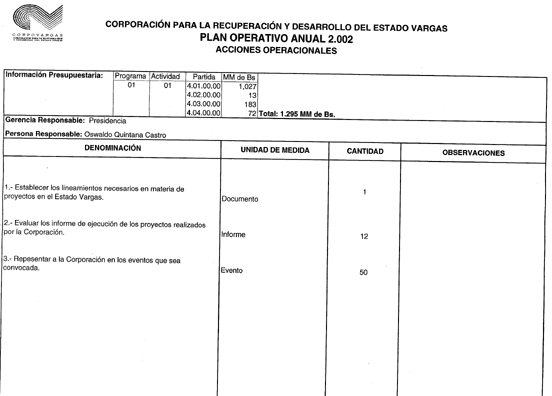

El segundo formato expone los proyectos a ser ejecutados por gastos de inversión, el cual detalla la denominación del proyecto, su objetivo, el tiempo de ejecución y el costo total del mismo; así como cada una de las actividades a través de las cuales podrá hacerse efectivo el proyecto planificado.

El tercer formato representa un diagrama de gantt, a trvés del cual se describe mes a mes, ejecución estimada de cada una de las actividades programadas para cada proyecto.

Matriz Marco Lógico:

Permite conocer la naturaleza del Plan en términos de objetivos y productos a lograr según los planteamientos establecidos por directriz estratégica, así como los elementos básicos a instrumentar para establecer el necesario proceso de seguimiento y control que permita introducir los ajustes correspondientes durante el año de vigencia del Plan.

Las directrices estratégicas interactúan entre sí con el objetivo fundamental de lograr el desarrollo regional a través de le eficiente ejecución presupuestaria con unos objetivos claramente definidos, según lo establecido en los equilibrios básicos determinados por el gobierno nacional.

Las áreas estratégicas de acción contempladas en el POA de CORPOVARGAS se expresan básicamente, a través de los equilibrios social y territorial.

ORIENTACIONES GENERALES DE LA CORPORACION

Visión:

Hacer de CORPOVARGAS una corporación eficaz y eficiente en la conducción de la recuperación y desarrollo del Estado Vargas, reconocida por su capacidad técnica-profesional y excelencia de su gente.

Misión:

CORPOVARGAS se centra en promover, ejecutar, financiar y coordinar proyectos y programas de naturaleza físico-ambiental, económico y social, para lograr la recuperación y desarrollo del Estado Vargas, afectado por la catástrofe natural ocurrida en diciembre de 1.999.

Valores:

Formulación Marco Lógico según Normativa del Ministerio de Planificación y Desarrollo

Realizado por: Maitane Fernández

ASPECTOS CONCEPTUALES

El Plan Operativo Anual Nacional (POAN) contiene los bienes, servicios y demás productos a través de los cuales los Ministerios materializan los resultados anuales de la acción estratégica del gobierno, en los ámbitos de lo social, económico, territorial político e internacional del país, a los fines de superar los problemas y obstáculos del desarrollo y dar respuestas más efectivas a las necesidades y demandas actuales de las mayorías nacionales.

LINEAS PROGRAMA DE GOBIERNO, VINCULACION CON LINEAS DEL PLAN NACIONAL DE DESARROLLO

Los Lineamientos del Programa de Gobierno, están divididos en:

  1. En lo político nos convoca a construir la Democracia Bolivariana
  2. En lo económico nos llama a desarrollar la economía productiva
  3. En lo social nos invita a alcanzar la justicia social
  4. En lo territorial nos insta a ocupar y consolidar el territorio
  5. En lo internacional nos exige fortalecer la soberanía en la integración multipolar.

En el plano político, la propuesta fundamental es hacer una revolución democrática, en forma pacífica y por medios democráticos. Por ello, los importantes avances logrados con una nueva Constitución que define el marco general de las relaciones del Estado con los ciudadanos, deben profundizarse: Se requiere institucionalizar la V República; se requiere cristalizar el Estado democrático, social, de derecho y de justicia.

El logro de los equilibrios macroeconómicos y la reactivación del aparato productivo son condiciones indispensables para una mejor distribución del ingreso. La disminución de la inflación, la estabilidad del bolívar, las altas reservas internacionales y el crecimiento de los precios petroleros constituyen una plataforma necesaria, pero no suficiente para alcanzar la justicia social. El cambio estructural de una economía rentista a otra de tipo productivo permitirá mejorar de manera rotunda la calidad de vida de la mayoría de los venezolanos. Esto se logrará a través de un gran impulso a la agricultura, la industria, el comercio, el turismo y la construcción de infraestructura, lo cual permitirá la masiva creación de empleos.

La búsqueda del equilibrio social se encuentra orientada no sólo a corregir las enormes diferencias que afectan a nuestra sociedad con su gran carga de exclusión e injusticia social, sino que se orienta al desarrollo pleno del ciudadano en los aspectos relacionados con el ejercicio de la democracia; es decir que la esencia de esta revolución democrática consiste en lograr, a través de la reivindicación y recuperación del espacio público, la vinculación de lo meramente político con todas las decisiones que afectan su vida en el día a día.

El equilibrio territorial no puede verse aisladamente del desarrollo social y económico. La abstracción que representan las magnitudes económicas no pueden tampoco hacernos olvidar que la vida de las personas y la actividad de las empresas tiene un fuerte anclaje en el espacio. Y, de hecho, cada modelo de desarrollo se plasma en una forma específica de ordenamiento territorial. El adecuado uso y ocupación del territorio nos permitirá mejores condiciones para los venezolanos.

La diplomacia venezolana es observada con sumo interés y respeto en todas partes del mundo, por su dinamismo, su apego a las normas del derecho internacional y por su disposición a promover un mundo multipolar y solidario. Venezuela ha puesto particular énfasis en su soberanía nacional, en el fomento de la integración y en la revalorización del diálogo.

Logrados avances importantes en los aspectos políticos del proceso constituyente, se hace necesario profundizar en medidas y acciones dirigidas a mejorar sustancialmente la calidad de vida de la mayoría de los venezolanos. El cumplimiento de este programa garantiza, entre otros propósitos, el reconocimiento y pago de la deuda social acumulada y sienta las bases del desarrollo y la modernización de Venezuela. ( Presentación del Plan de Gobierno extraído de la página web del Ministerio de Planificación y Desarrollo)

ESTRUCTURA LÓGICA PLAN - PRESUPUESTO

La adaptación del Marco Lógico, realizada por el Ministerio de Planificación y Desarrollo, pretende vincular la realidad, junto al proceso de planificación y asignación presupuestaria. A continuación, se observa el esquema, a partir del cual surge la Matriz de Marco Lógico.

La matriz de Vinculación entre Plan y Presupuesto es:

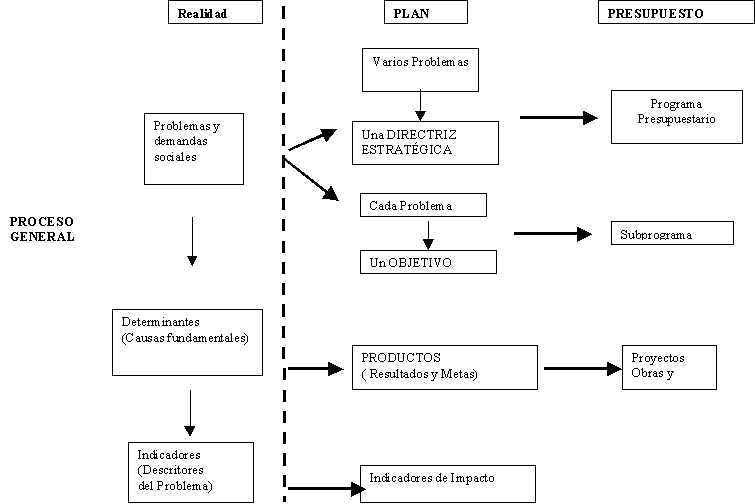

La matriz de vinculación del Plan-Presupuesto, responde a la idea del marco Lógico de un Proyecto:

                                    Insumo ----------->  Proceso ------------>  Resultado

La Matriz, debe poseer coherencia, por lo tanto la forma de evaluar, de que la misma haya sido utilizada a correctamente es a través de la lógica vertical y lógica horizontal

PASOS A SEGUIR PARA REALIZAR LA MATRIZ DE MARCO LOGICO

1.- Análisis de problemas:

El análisis de problemas consiste en el establecimiento de las relaciones causa-efecto entre los factores negativos de una situación existente.

Hay que tener en cuenta:

  • Los problemas se expresan como estados negativos ( Brecha entre el "es" y el "debe ser")
  • El problema central debe describir en forma apropiada una situación que considera insatisfactoria.
  • El problema central surge en el análisis de los involucrados.
    1. Análisis de los involucrados:

Es un análisis de los problemas, intereses, expectativas, restricciones y potenciales de todos los:

    • grupos importantes
    • organizaciones e instituciones
    • otros proyectos e
    • individuos

que pueden influir sobre la situación /problemática o que están afectadas por ella.Debe identificar grupos estratégicos y tomar en consideración sus problemas, intereses, deficiencias, potencialidades para diseñar el proyecto. Para analizar los problemas, se recomienda utilizar el árbol de análisis de problemas, donde se pueden visualizar las relaciones causa-efecto.

DIAGRAMA O ÁRBOL DE PROBLEMAS

2)Análisis de Objetivos:

Los estados negativos del diagrama de problemas se convierten en estados positivos alcanzados.

Los problemas se reformulan de arriba hacia abajo convirtiéndose en objetivos:

  • Los problemas formulados con una condición negativa se convierten en una condición positiva a futuro.
  • El problema central también es transformado en objetivo.

Las relaciones de causa-efecto se han tomado en relaciones de medio-fines.

DIAGRAMA O ÁRBOL DE OBJETIVOS

Cuando el diagrama de problemas es transformado en un diagrama de objetivos, debe tomarse en consideración:

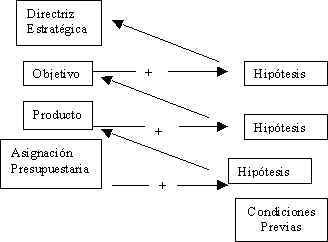

Una vez identificada la Directriz Estratégica, se procede a completar la matriz de acuerdo a la siguiente Lógica Vertical:

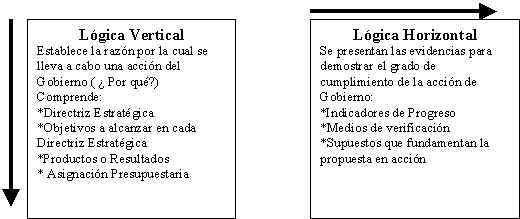

Los elementos de la Matriz de Marco Lógico a nivel horizontal son:

1)Indicadores de Progreso: Medida que permite evaluar el progreso alcanzado en relación con el Producto, el Objetivo y la Directriz establecida.

  • La identificación de los indicadores depende de la claridad con la cual son formulados los Productos, los Objetivos y las Directrices, de manera que éstos deben reflejar con fidelidad aquello que se intenta lograr.
  • Sólo si se cuenta con indicadores adecuados, se puede hacer un eficaz seguimiento de la gestión e introducir las acciones correctivas necesarias.

Atributos de un buen Indicador:

    • Indique Cantidad, Calidad, Plazo (Oportunidad, duración) y Lugar (espacialización)
    • Verificable Objetivamente: puede ser usado independientemente por evaluadores independientes)
    • Medible: puede ser evaluado empíricamente , por medios que sean económicamente justificables
    • Independiente: se aplica a un solo objetivo
    • Veraz: los efectos son resultados directos de la intervención

Para formular los indicadores, hay que considerar el objetivo a medir, la cantidad, la calidad y el tiempo para realizarlo.

2) Medios de Verificación: Mecanismo a través del cual se puede constatar el resultado que señala el indicador de progreso del Producto, del Objetivo y de la Directriz.

3) Supuestos: Condiciones externas fundamentales que deben darse para alcanzar los objetivos, los productos y los recursos financieros. Describen situaciones que son importantes para la realización satisfactoria del proyecto pero que se escapan del control del mismo.

Una vez que se ha finalizado el Marco Lógico, debe ser revisado para verificar sí:

  • La lógica vertical es completa y correcta
  • Los indicadores y fuentes de verificación son accesibles y fiables
  • Las condiciones previas son realistas.
  • Las hipótesis (supuestos) son suficientes y realistas
  • Lo riesgos son aceptables
  • Las probabilidades de éxito se estiman suficientes
  • Los factores de vialidad son tomados en cuenta, y en su caso, traducidos en actividades, resultados e hipótesis.
EVALUACION DE LOS PROYECTOS

El Ministerio de Planificación y Desarrollo, no sólo dicta las pautas para realizar el Plan Operativo Anual Nacional, sino que también se encarga de la evaluación de los proyectos formulados, para la ejecución del plan.

Para tal fin, el organismo encargado de la Evaluación dentro del Ministerio, otorga a los diferentes evaluadores de los otros Ministerios u Organismos, los siguientes formatos, para ser completados, en el caso de Corpovargas, por la Licenciada MaryTeresa D´Apollo.

La Lic. MaryTeresa, nos comentó que los formatos de evaluación, no se relacionan con la información que hay que colocar en la Matriz del Marco Lógico. Además, afirmó, que la Matriz del Marco Lógico, le parece insuficiente para completar los formatos de Evaluación, por lo que ella, se apoya en el diagrama de Gant u otras formas de planificación, para poder suministrar la información requerida.

Una de las críticas a estos formatos de evaluación, es la diferencia de nomenclatura de los conceptos, que puede prestar a confusión (el proyecto en los formatos de evaluación, es el producto en el Marco Lógico), además el hecho, de que la evaluación es trimestral, que choca con el Macro Lógico, donde sólo se especifica el tiempo necesario para la ejecución de un producto, pero no la planificación mensual o trimestral para lograr el cumplimiento del mismo, en cuanto a obras físicas o gastos presupuestarios.

Los formatos de evaluación son:

  1. AFPF01: formato de avance físico de los proyectos.
  2. EFPF02: formato de ejecución financiera del proyecto
  3. EMF03: formato de ejecución de metas físicos
  4. AOPF04: formato de avance del producto ( este es el único formato que si tiene una nomenclatura igual al del Marco Lógico)
  •

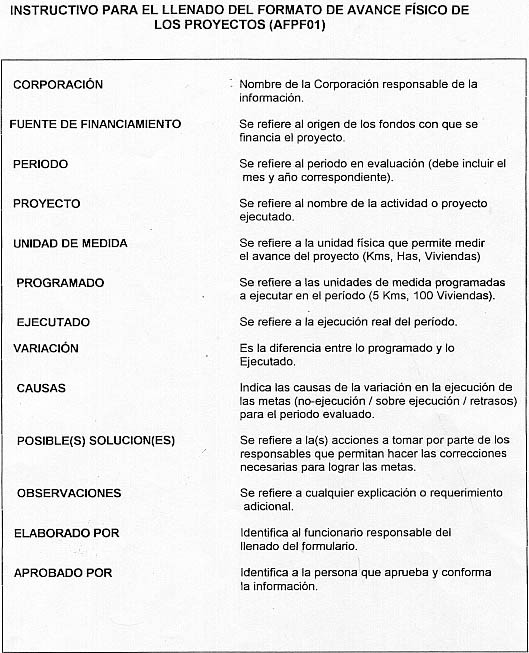

    Instructivo para el llenado de formato de avance físico de los proyectos

  •

    Formato de avance físico de los proyectos

  • Instructivo para el llenado de formato de ejecución financiera en el período

    Formato de ejecución financiera en el período

    Instructivo para el llenado de formato de avance del producto

    Formato de avance del producto

    COMPARACION MARCO LOGICO EJEMPLO TALLER POAN vs MARCO LOGICO DEL MINISTERIO DE AGRICULTURA DE BARBADOS

    Ejemplo que aparece en folleto de taller dictado por el Ministerio de Planificación y Desarrollo:

      Enunciado Indicadores de Progreso Medios de Verificación Supuestos

    Directriz Estratégica

    1. Rescate, transformación y dinamización agrícola Incremento del PIB agrícola en 4%.

    160.000 empleados.

    Disminución del déficit comercial en 500 MM

    Estadísticas sectoriales

    Informes OCEI, BCV

    Ventajas Comparativas

    Clima de confianza

    Precios relativos favorables

    Objetivos

    Mejorar la producción y productividad del sector agrícola

    (cadenas seleccionadas)

    1000 productores p y m, beneficiarios de asistencia Financiera

    860 productores p y m incorporados a los Prog. Asist. Técnica.

    Estadísticas sectoriales

    Cartera agrícola

    Informes de gremios

    Condiciones climáticas favorables

    Aumento del consumo nacional y/o Exporta-

    cones

    Participación de productores

    Productos

    Cultivo de 3000 ha de Palma Aceitera

    Incrementar en 2000 ha la Siembra de Arroz

    Incrementar la productividad en el cultivo de arroz en 20% por ha

    Incremento en 20% de la oferta pesquera de agua dulce

    Nro. De ha cultivadas

    Nro. De ha sembradas en progreso

    Relación producción / hombre

    Estadísticas agrícolas

    Estadísticas agrícolas

    Estadísticas Pesqueras

    Condiciones ambientales y fitosanitarias favorables

    Disponibilidad de tierras

    Incentivos a la Inversión Privada

    Asignación Presupuestaria

    Producto:

    Cultivo de 300 ha de Palama Aceitera

    Nombre del

    Programa

    Presupuestario

    .....

    (Organismo)

    Bs.

    Presupuesto:

    .- Asignado

    .- Comprometido

    .- Causado

    .-Pagado

    Programación

    Presupuestaria

    (Organismo: OCEPRE)

    No hay descensos significativos de los ingresos Ordinarios y Extraordinarios.

    Cumplimiento de la meta de inflación

    Garantía de los Recursos de contraparte ( Aporte Local) de los Préstamos Multilaterales y Bilaterales

    Entrega oportuna de los Recursos.

    Marco lógico (matriz de planificación del Proyecto-MPP)

    Titulo del Proyecto: Desarrollo institucional para la producción de frutas

    País: Barbados

    Duración estimada del proyecto: 18 meses

    Fecha de preparación de MPP: 9 septiembre, 1989

    Resumen de Objetivos/Actividades

    Indicadores Objetivamente Verificables

    Medios/Fuente de Verificación

    Premisas Importantes

    Meta: Incrementar la oferta interna y las exportaciones de fruta de buena calidad de Barbados. La producción nacional y las exportaciones de papaya y otras dos frutas prioritarias serán aumentadas en un 10% entre julio 1989 y julio 1992. 1. Estadísticas de producción nacional del Ministerio de Agricultura.
    2. Estadísticas de exportaciones del Ministerio de Comercio.
    1. Los precios del mercado permanecerán favorables.
    2. Se instalará infraestructura de mercadeo satisfactorio.
    Objetivos específicos: Mejorar los servicios de producción y de mercadeo disponibles para los productores de frutas en Barbados. 1. Incrementos anuales en el número de agricultores que cultivan frutas a escala comercial en Barbados.
    2. Estructura institucional mejorada para servicios de crédito, asistencia técnica, investigación, viveros, y distribución de insumos agrícolas.
    1. Encuesta anual de agricultores del Ministerio de Agricultura.
    2. Comparación de los organigramas y número de empleados en divisiones clave del Ministerio de Agricultura cada año: 1989,1990,1991,1992.
    3. Presupuestos anuales del Ministerio de Agricultura.
    1. La política agrícola será modificada en favor de los cultivos de frutas.
    2. Los fruticultores tendrán acceso a crédito y asistencia técnica.
    Resultados esperados:
    1 Material de siembra mejorado disponible.
    2. Investigación establecida.
    3. Paquetes técnicos para papaya y otras frutas.
    4. Mecanismo efectivo para la producción y distribución de material de siembra.
    5. Personal de¡ M. de Ag. bien capacitado.
    6. Sistema efectivo para la distribución de insumos agrícolas y material de siembra.
    1 Un mayor número de agricultores recibe material de siembra mejorado.
    2. Nueva estructura de investigación y personal completo en operación.
    3. Un paquete técnico publicado cada año 1990-1992.
    4. Igual al # 1.
    5. Notable incremento en la productividad de¡ personal de¡ M. de Ag. en investigación y en los viveros.
    6. Tres organizaciones de agricultores con centros de suministro de insumos y material de siembra.
    1 Entrevistas con agricultores.
    2. Presupuesto e informes anuales del M. de Ag.
    3. Documentos publicados.
    4. Entrevistas con agricultores.
    5. Evaluaciones periódicas de miembros de¡ personal.
    6. Informes anuales de cada organización de agricultores, documentando el volumen de ventas a través de almacenes de insumos.
    1 M. de Ag. debe establacer un orden de prioridad en cultivos y facilitar importaciones de material de siembra.
    2. M. de Ag. reestructura las divisiones de investigación / extensión.
    3. M. de Ag. contrata un especialista en artes gráficas.
    4. Agentes de extensión coordinarán estrechamente con organizaciones de agricultores.
    5. Personal adicional necesario será contratado.
    6. Proyecto complementario para
    reforzar organizaciones de agricultores será financiado.
    Actividades:
    1. Importar/ reproducir variedades mejoradas de frutas.
    2. Investigación y validación de producción/post-cosecha.
    3. Preparar /distribuir paquetes técnicos.
    4. Establecer viveros libres de plagas/enfermedades.
    5. Entrenar personal de M. de Ag. en técnicas apropiadas para la producción de material de siembra.
    6. Desarrollar programa de distribución a través de organizaciones de agricultores para insumos agrícolas y materiales de
    siembra.
    1. Costo de materiales y transporte - $3000.
    2. Costo de insumos - $6000; asistencia técnica - $20,000.
    3. Publicaciones - $20,000.
    4. Equipo - $45,000; materiales - $75,000.
    5. Asistencia técnica - $25,000; viáticos - $8000; materiales - $7000.
    6. Capacitación - $9000; costos de viaje - $6000; materiales - $5000. Total: $229,000
    1. Comprobantes.
    2. Comprobantes, contratos.
    3. Comprobantes, contratos.
    4. Comprobantes.
    5. Contratos, comprobantes.
    6. Comprobantes.
    1. Material de siembra puede ser importado.
    2. Personal adecuado de¡ M. de Ag. será asignado a investigación.
    3. Recursos suficientes para contratar consultores y servicios editoriales.
    4. Completo apoyo de¡ M. de Ag., asignación de tierras y personal.
    5. Participación activa de¡ personal del M. de Ag. en capacitación.
    6. Administradores de tiempo completo trabajando con tres organizaciones de agricultores.

    Fuente: http://www.fao.org/WAIRdocs/x5405s/x5405s1g.htm

    Observando y analizando los dos tipos de Marco Lógico, se puede afirmar que en el segundo se entiende mejor la aplicación de la herramienta:

    1) define las actividades a realizar para alcanzar los productos, aspecto fundamental que no aparece en el Marco Lógico venezolano, donde sólo manifiesta el servicio o actividad a realizar, pero sin informar sobre lo necesario para lograrlo.

    2) los indicadores están bien definidos. El Indicador del fin o meta, establece cantidad y tiempo, aspectos que no se visualizan en el marco lógico venezolano, que expresan que se realizarán aumentos, pero no especifican la cantidad o ni el tiempo para ello.

    3) los supuestos establecidos, no son tan positivos como los del marco lógico venezolano.

    4) La directriz Estratégica, del marco lógico venezolano, es la copia textual de alguno de los lineamientos del Plan de Desarrollo Económico y Social de la Nación 2001-2007. Este hecho limita un poco a los planificadores, que tienen que buscar la mejor directriz que se ajuste a sus necesidades.

    Definitivamente, en el Marco lógico venezolano, falta un nexo entre el producto y la asignación presupuestaria, es decir, cómo utilizar la asignación presupuestaria para lograr el producto. No es claro, cuáles son las actividades que realizará el organismo. Esto me parece que es importante, porque obliga al organismo a planificar el tiempo y los recursos para realizar un mejor uso de los mismos.

    CONCLUSIONES

    La iniciativa del Ministerio de Planificación y Desarrollo de utilizar una nueva herramienta para elaborar el Plan Operativo Anual, es una buena idea, que puede brindar un mayor enfoque hacia el logro de las directrices estratégicas, si se utiliza correctamente.

    El problema, es que no existe una conexión entre el producto y la asignación presupuestaria, es decir la planificación en sí, de todas las actividades, el tiempo y los recursos, que implica llegar a lograr el producto. Es por esto, que muchos organismos se ven en la necesidad de utilizar otras herramientas de planificación, que fortalezcan o llenen ese vacío, punto clave para la buena planificación.

    En definitiva, sería mucho mejor, utilizar como lo señala la información teórica del BID, el presupuesto designado como un indicador de la actividad a realizar; de esta forma se obtiene una mejor información acerca del avance de una determinada actividad y en consecuencia del producto.

    Además, es necesario realizar el Marco Lógico en una forma más detallada. El ejemplo del Marco Lógico extraído del folleto del Ministerio de Planificación y Desarrollo, presenta una información muy superficial (posiblemente el ejemplo, es sólo a nivel informativo), pero en la realidad, el Marco Lógico, puede no ser visto como una herramienta útil, por la rigidez con que hay que utilizarla.

    La única forma de aprovecharlo al máximo, es lamentablemente, completando con otras herramientas de planificación, que permitan ayudar a los organismos o Ministerios a lograr una planificación efectiva.

    De igual forma es importante señalar que CORPOVARGAS al igual que las otras Corporaciones de Desarrollo son instituciones diseñadas para la concepción, programación y ejecución de proyectos en función del presupuesto asignado. El Plan Operativo Anual del 2002 esta siendo documentado por medio de la herramienta del Marco Lógico con la introducción de variantes que no flexibilizan su utilización. Este método de planificación es usado más bien como una herramienta de documentación y no como lo indica su objetivo principal que es la formulación y control de proyectos.

    Durante la entrevista se puso de manifiesto la falta de niveles adecuados de comunicación entre el proceso de formulación y planificación de proyectos y el proceso de evaluación; y es que esta situación parte desde el propio Ministerio de Planificación y Desarrollo en donde los procesos mencionados forman parte de dos unidades del ministerio donde no se definen lineamientos o estandares relacionados, generando muchas veces que los parámetros que conforman la Matriz de Marco Lógico de los Proyectos no se contemplen en los formularios de evaluación. Tal y como se mencionó anteriormente, esto genera por ejemplo, que el personal de planificación de CORPOVARGAS use herramientas y formatos diferentes a los exigidos por el ministerio, con el fin de poder lograr un verdadero control de cada Proyecto.

    BIBLIOGRAFIA
    • Folleto: " Taller Plan Operativo Anual Nacional (POAN) y Presupuesto para el ejercicio fiscal 2001
    • Plan Operativo Anual Ejercicio Fiscal 2002. Corporación para la Recuperación y Desarrollo del Estado Vargas CORPOVARGAS. Ministerio de Planificación y Desarrollo.

    .
