接待單位﹕武警水電部隊三峽指揮部
導師﹕羅聲培副總工程師
學生﹕李贊駒、羅兆聰、林至軒、張家寶、黎穎嫻、劉淑妮、劉昭華
實習期﹕2001年7月10日至23日
| 羅總與港大一組
攝於培訓中心一號宿舍外 |
三峽永久船閘是一個雙線五級船閘,佈置在左岸壇子嶺左側。永久船閘是一道雙線五級全長6442米的船閘﹐可分爲三個部份:上引航道、船閘主體及下引航道。上引航道全長2113米,底寬180米,航道內建有進水箱涵、隔流堤及18個靠船墩。船閘主體段全長1607米。整個主體段共建有六個閘首,將整段分爲五個閘室。五個閘室大小相同,分別長280米,寬24米,設計水深5米。兩線船閘閘室中有60米寬的隔墩。五級船閘兩端的設計水頭差爲113米。依現行設計,上游往下游的船隻過閘時間約爲140分鐘,而下游往上游則需近3小時。下引航道全長2722米,底寬160米。航道內建有泄水箱涵、隔流堤及導航船墩板。
![]() |
![]() |
![]() |

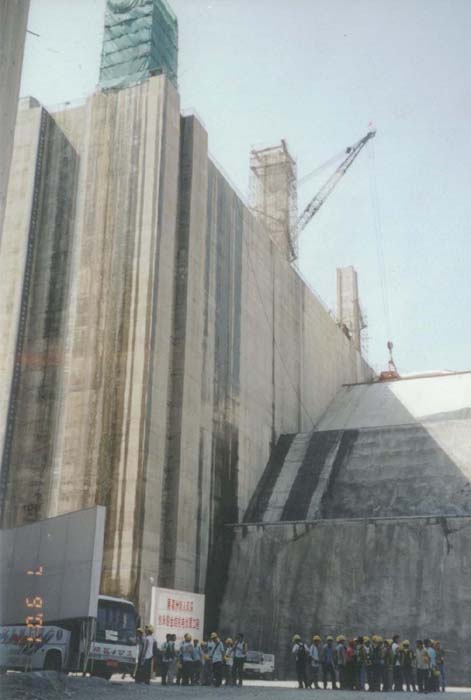

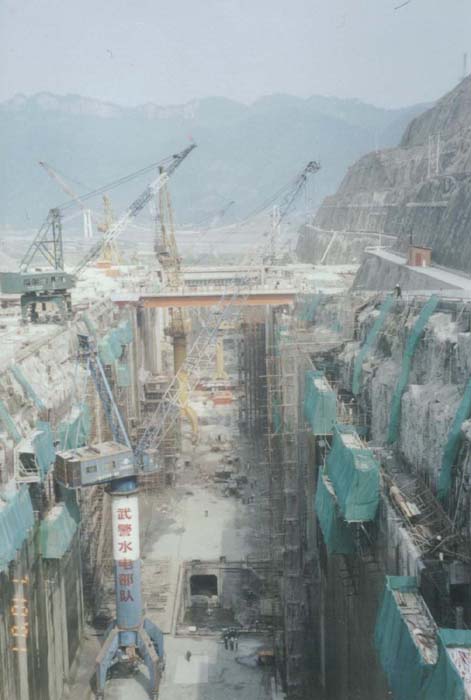

| 永船上游入口 | 攝於永船下游圍堰 | 永船第三閘室 |
現時長江三峽貨運量每年約爲1000多萬噸。三峽工程完工後,因爲水位提升,萬噸海船船隊可以直達重慶,貨運量因而提高。估計在2009年工程完工後,貨運量每年5000多萬噸﹐是全世界通航量最大的船閘。
船閘的開挖
永久船閘的建築共需開挖17個山頭。一期開挖﹝1994年4月17日-1995年12月23日﹞的主要工程爲開挖山內水道。全期工程需時20個月,共開挖有1920萬方土石方,平均每月開挖出96萬方。該期工程共有2000人參與,其中1000多名爲開挖工人。
二期開挖﹝1996年4月8日-1999年9月﹞的工程是開挖主體船閘。三年多內,共開挖了2204萬方花崗石。因爲要避免破壞山體穩定,在爆破開挖時,使用的炸藥量是受到嚴格控制,絕不可多放。
兩期工程合計開挖了4100多萬方。若以長闊1米見方的土方築提,4100萬方土石方以環繞地球赤道一圈。整個三峽工程的土石方開挖量爲1億多方,其中永船船閘開挖占整體40%。
船閘的開挖方法分預裂爆破和光面爆破兩種。這兩種方法各有優點缺點,預裂爆破成型好,但對高邊坡影鄐j;光面爆破剛好相反。要選擇哪種方法視乎雷管質量和爆破部隊的工作經驗。
開挖後行成的高邊坡需要進行支護、加固、排水和澆注工程﹐而排水又分山體排水、坡面排水和直立坡岩面排水。
永船混凝土澆築的設施和設備
永船的混凝土澆築工序使用的主要是門機和塔機。它們的臂長分別爲37米和45米。採用門塔機需控制起吊重量。起吊重量及閘塔機臂長有特定的關係。在船閘工程中,起吊重量和臂長的積最大數值爲600噸米。
另外﹐工地四週設有模板廠、鋼筋廠、預製場、機械修配廠、試驗室和拌和樓等﹐它們分別是存放和加工鋼筋、模板、拌和和測試混凝土的地方。
![]() |

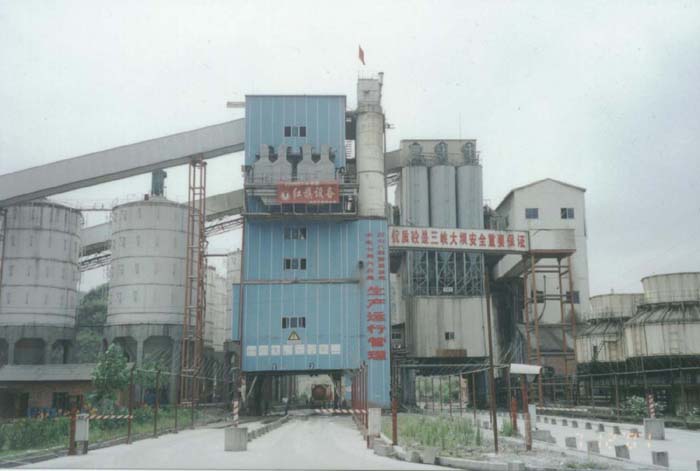

| 拌和樓 |
混凝土施工方案
在O的施工過程中,每一項工序都有一定的工藝要求,O施工主要可分爲四個工序。
﹝一﹞倉內準備
這包括施工縫處理、模板組立﹐鋼筋、預埋件安裝等。永久船閘的預埋件包括止水片、止漿片、排水管、冷卻水管、觀測忠飽ˋ筋計、應力計、應變計、鄎蚼p﹞、金礄I件﹝如船閘的門較、門軌﹞等。
﹝二﹞O拌和及運輸
混凝土的運輸有兩種。水平運輸主要使用汽車,而垂直運輸就使用門塔機。汽車把O由拌和樓運到門塔機的範圍,由平溫爣筑ヾA再由門塔機吊料落入指定地點。
﹝三〕鋪料、振搗等倉內澆築工作
施工縫上必須鋪上厚2-3釐米的水泥砂漿,以確保新O與舊O有良好的接合。
由於施工縫是一個薄弱面,水泥沙漿的標號比O標號5MPa,以確保此面有一定的L度。
在鋪料後就會進行桭搗的工序,使新舊O的結合良好。如O不再顯著不沈,氣泡基本冒完,且表面己開始泛漿﹐混凝土已經振搗密實。
﹝四﹞O收倉後的工作
因爲O內的水分會不斷流失,而水泥的水合作用需要大量的水,所以O在終凝後,需要在O表面灑水或流水支護。支護的作用是加快散熱和減少幹縮,最終避免O在乾燥的天出現裂縫。
O在進行水合作用時所産生的熱會導致O産生縫,故在澆築新一層的O前要先讓舊一的O的熱量完全釋放出來。冷卻用管埋在O內,管距約1.5-2米,透過的水管通水,把O內部的熱量帶走在不同的的天氣堜珨搌煽票鰨 間有所不同。夏天堙AO散熱需時七天;冬天堙A散熱則只需五天。
拆模時間決定於模板的位置,如O模是一個正直面,即模板不承重,當O的L度這2.5MPa模板便能拆模,如O塊是覺蚼惟庰硎c的底部,即模板承重,那拆模的時間便取決於模板的跨度。如跨度3-4米,OL度達70%便能拆模,
如有8米,28天才能拆模。工程人員需要因應不同的情G而作出相對的改變。
模板
永久船的混凝土澆築使用三種模板。
大模板指比較大型而不能移動的模板常用的尺寸有3m
x3m和3m
x6m。

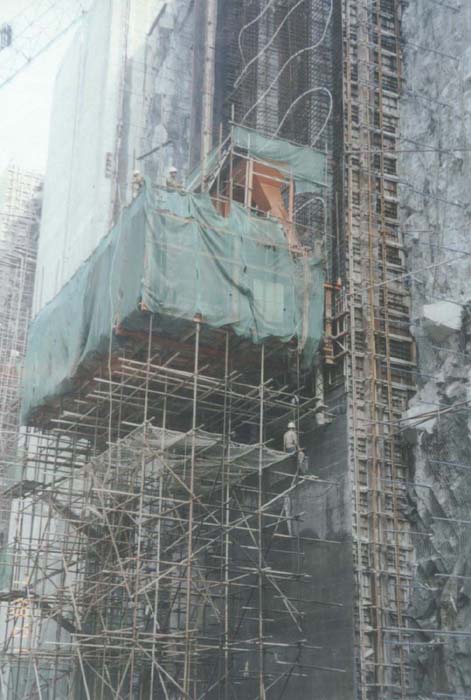

滑升模板主要用來建築高聳的建築物,如蝯﹛A水塔等。在進行灌漿工程時、架子和模板會一同往上升、以便機器持續向上灌漿。
滑框倒模由幾塊小模板組成,每塊高30cm,長1.5m。在澆築的時候,只有機器的架子和平臺能向上升,而模板則是在下部O初凝以後才拆下來,再吊到上部作新的澆築。
滑升模板和滑框倒模由武警水電部隊的工程人員研製﹐榮獲國家專利。
![]() |
![]() |

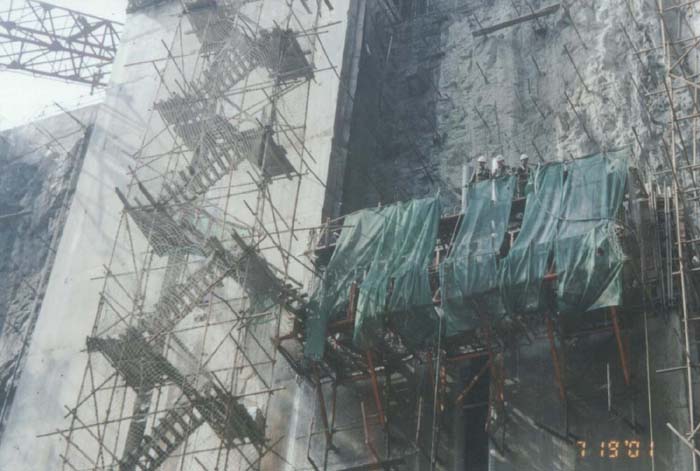

| 滑升模板 | 大模板 |
結語
永久船閘O澆築設計方案複雜,考慮因素十分擴泛。O施工工序亦不可忽略。由倉內準備,運輸,澆O到收倉工作,每個步驟都一瓣ㄘ諢CO施工鄎衒惆謋蝷Q分重要,以確保O結構不會因高鄏茖對破壞。三峽大壩工程師爲了使工程各方面進行順利,都全心全意地計方案及管理施工。
鳴謝:各團員提供網頁文字內容
