I dette afsnit kan man følge byggeforløbet
med Eurodan-huse.
25/10-2001

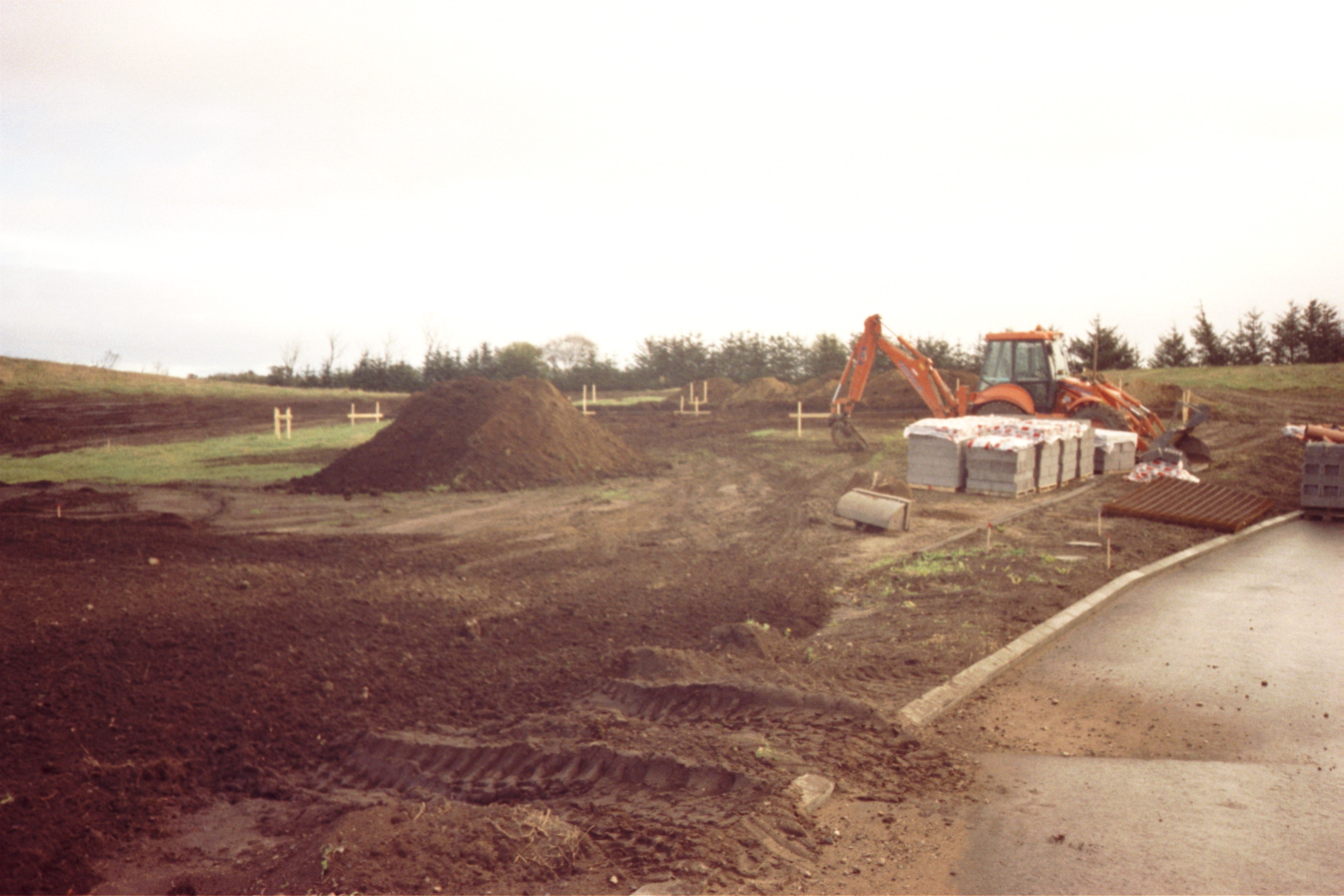

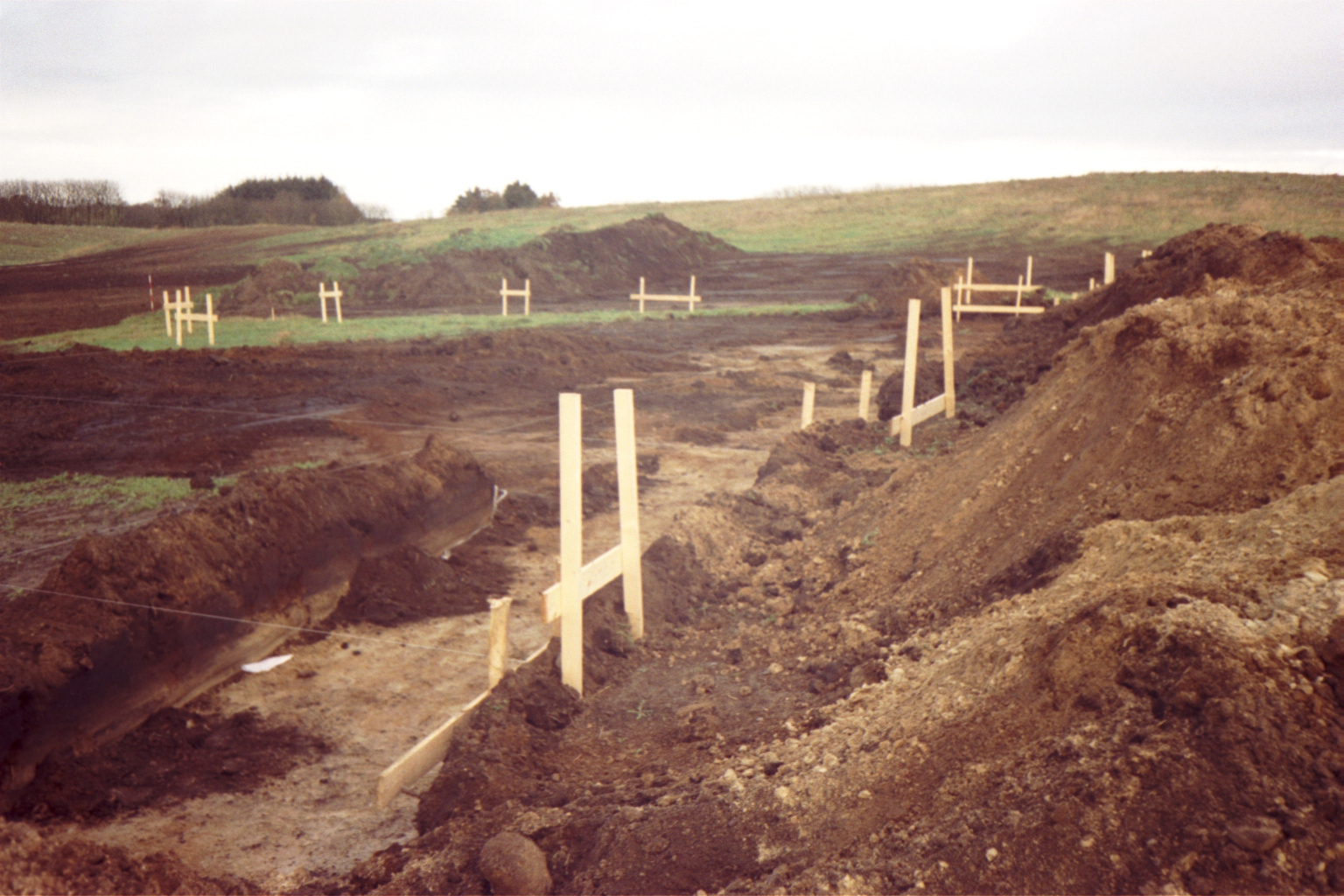

Huset afsættes på parcellen. Efter en god snak med
byggelederen fra
Eurodan-huse
godkender vi den opmålte afsætning af huset. Nu er vi i gang!
09/11-2001

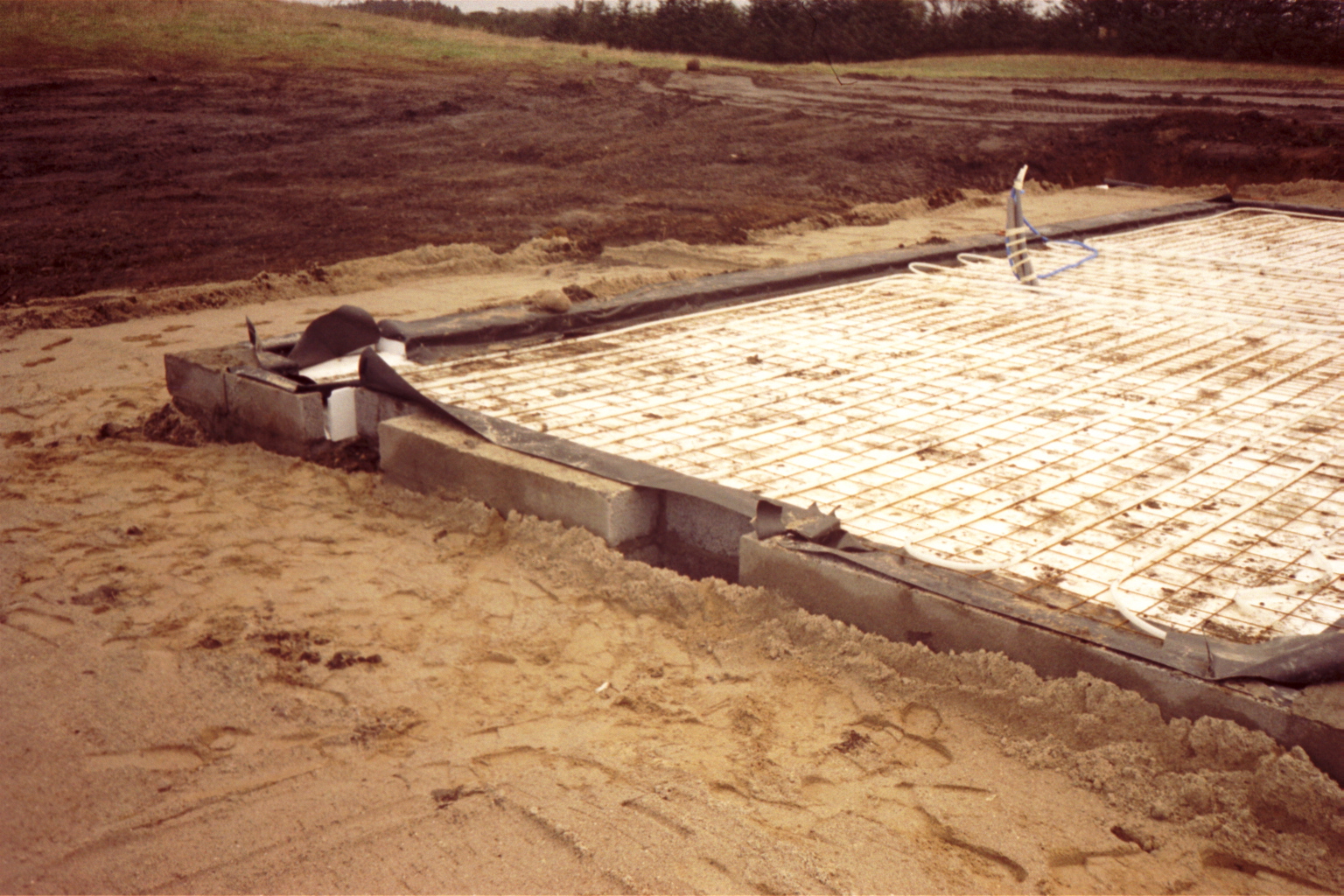

Funderingsarbejdet er udført. Der er blevet lagt sten til
soklen. Sand, isolering, armering og varmeslanger til gulvvarme er på plads.

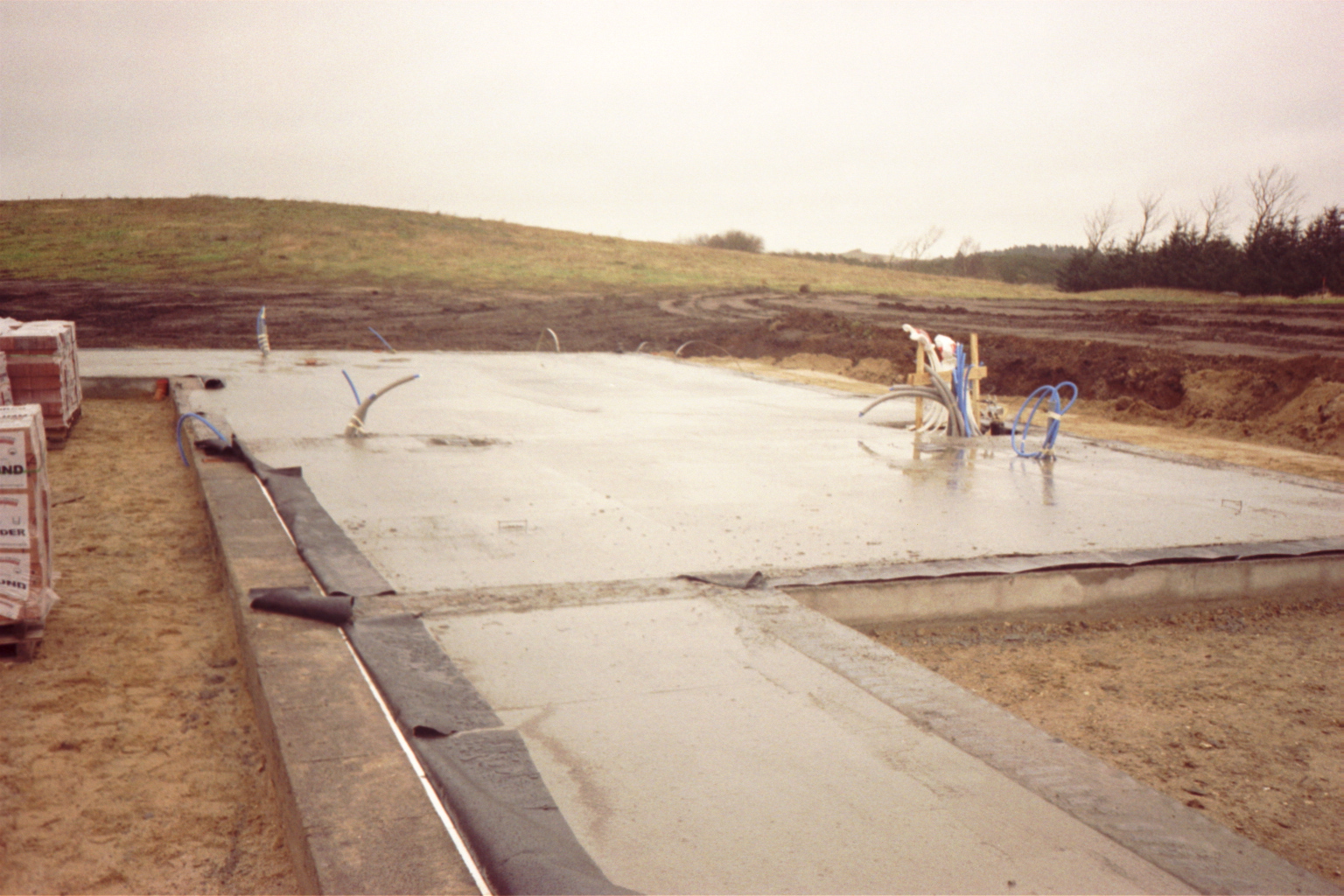

Soklen bliver støbt de kommende dage.
16/11-2001
Så er soklen blevet støbt. Der er blevet leveret muresten som
skal bruges til fuldmuring af huset. Murerne starter omkring den 26/11-2001.
29/11-2001
Efter et par dages forsinkelse er murerne kommet godt i gang. Det
bliver spændende at følge deres arbejde.
15/12-2001
Ydervæggene er ved at være muret op og det ser virkelig godt
ud. Der bliver arbejdet måde lørdag og søndag da huset skal lukkes så
hurtigt så muligt.
20/12-2001
Så bliver indervæggene muret op. Pokkers så kom sneen !!!
|
|
